“Neodvisno in odgovorno, od prvih
zasnov do uporabe”
Integralno projektiranje temelji na interdisciplinarnem in usklajenem sodelovanju vseh sodelujočih pri zasnovi, načrtovanju, izvedbi in kasnejši uporabi objektov. To so ob naročniku še arhitekti in inženirji vseh strok, mnenjedajalci, izvajalci in dobavitelji ter uporabniki.
Sistematično urejena specifikacija celovitih svetovalnih in projektantskih storitev arhitektov in inženirjev se naslanja na metodologijo primerljivih cenikov v Nemčiji (www.hoai.de), Avstriji (www.arching.at) in Veliki Britaniji (www.architecture.com). Cenik je prilagojen slovenski gradbeni zakonodaji in povzema aktualno slovensko ter mednarodno prakso.
Metodologija in vrednotenje integralnih storitev arhitektov in inženirjev sledi kulturi in načelom poslovanja podjetja Protim Ržišnik Perc.
I. Metodologija
Oblikovanje grajenega okolja je križišče številnih, večkrat tudi nasprotujočih si interesov. Vendar pa je konfliktnost največkrat samo navidezna – izhaja iz pomanjkanja odprtega dialoga, s katerim ustvarjamo sinergijske učinke in pogoje za trajnostno naravnane in kakovostno oblikovane posege v prostor.
Koordinacija interdisciplinarnih procesov je naloga in odgovornost projektanta, ki vodi in organizira ustvarjalni dialog, stalno skrbi za jasno vsebino in ciljno usmerja projektno delo. Pri vključevanju izvajalcev in dobaviteljev pa skrbi tudi za transparenten konkurenčni dialog.
Danes proces načrtovanja poteka s pomočjo BIM-a (informacijsko modeliranje stavb v digitalnem okolju), ki spremlja vse projektne faze, občutno poveča natančnost, transparentnost in prispeva k razumljivosti projektnih rešitev. Digitalizacija in vizualizacija projekta potekata od idejne zasnove dalje v skupnem interdisciplinarnem 3D-modelu, ki ne dopušča neusklajenosti pri razvoju projektnih rešitev.
Projektiranje
Svetovanje
Vodenje projektov
»Neodvisno in odgovorno, od prvih zasnov do uporabe« z več kot 120 redno zaposlenimi arhitekti, inženirji in tehniki že več kot 25 let celovito in integralno pokrivamo vse faze storitev, od začetka do zaključka projekta.
PROTIM Ržišnik Perc arhitekti in inženirji
Andrej Ržišnik, univ. dipl. inž. arh.

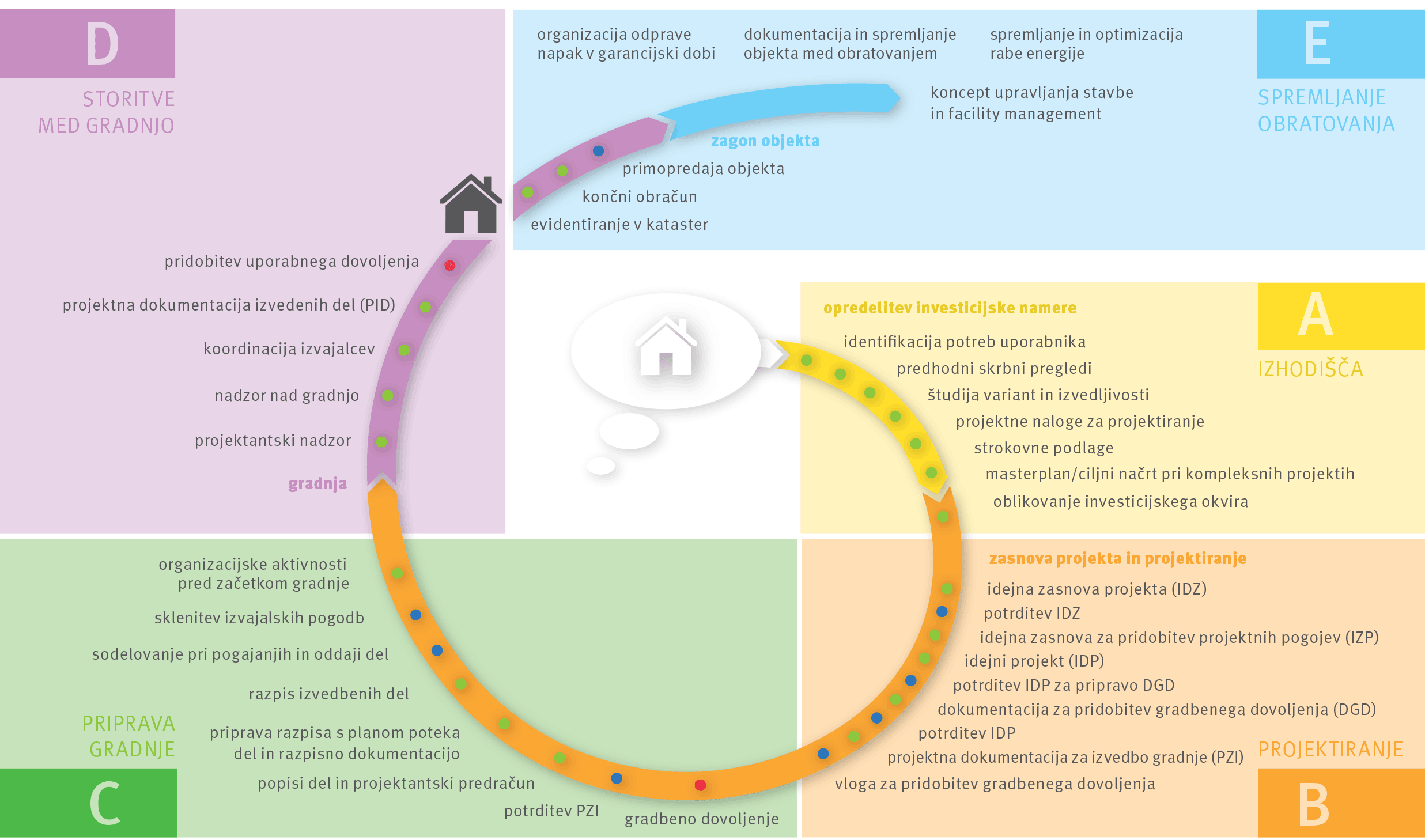

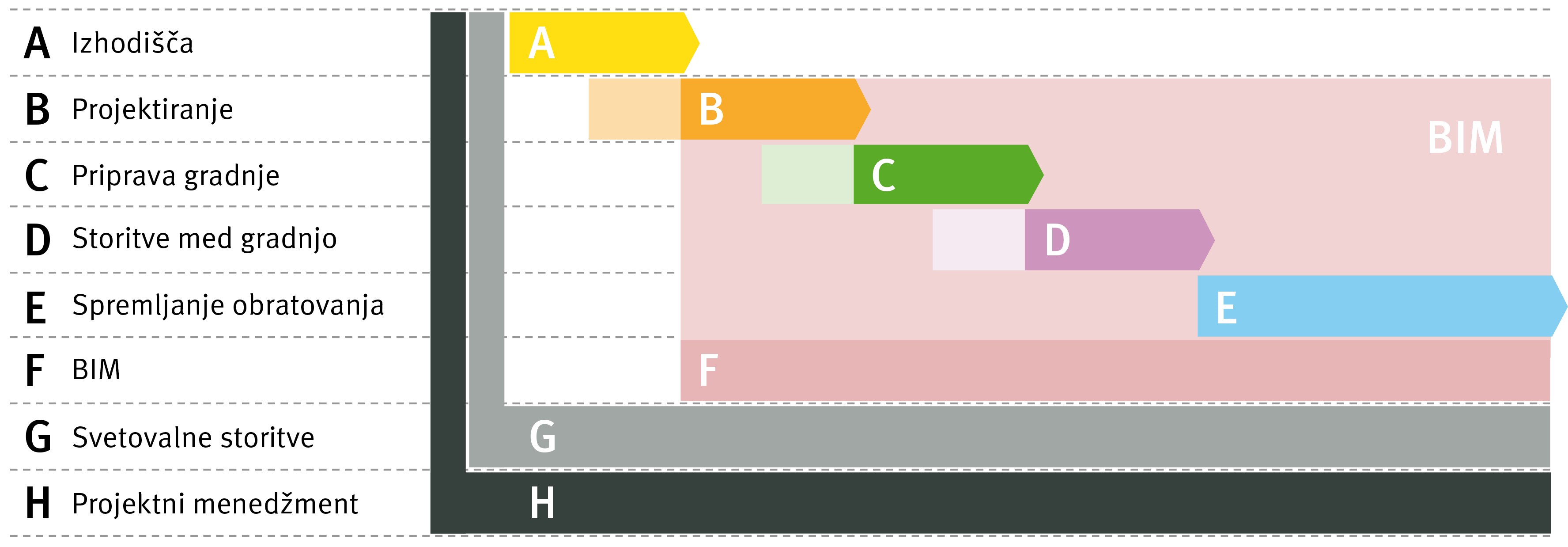

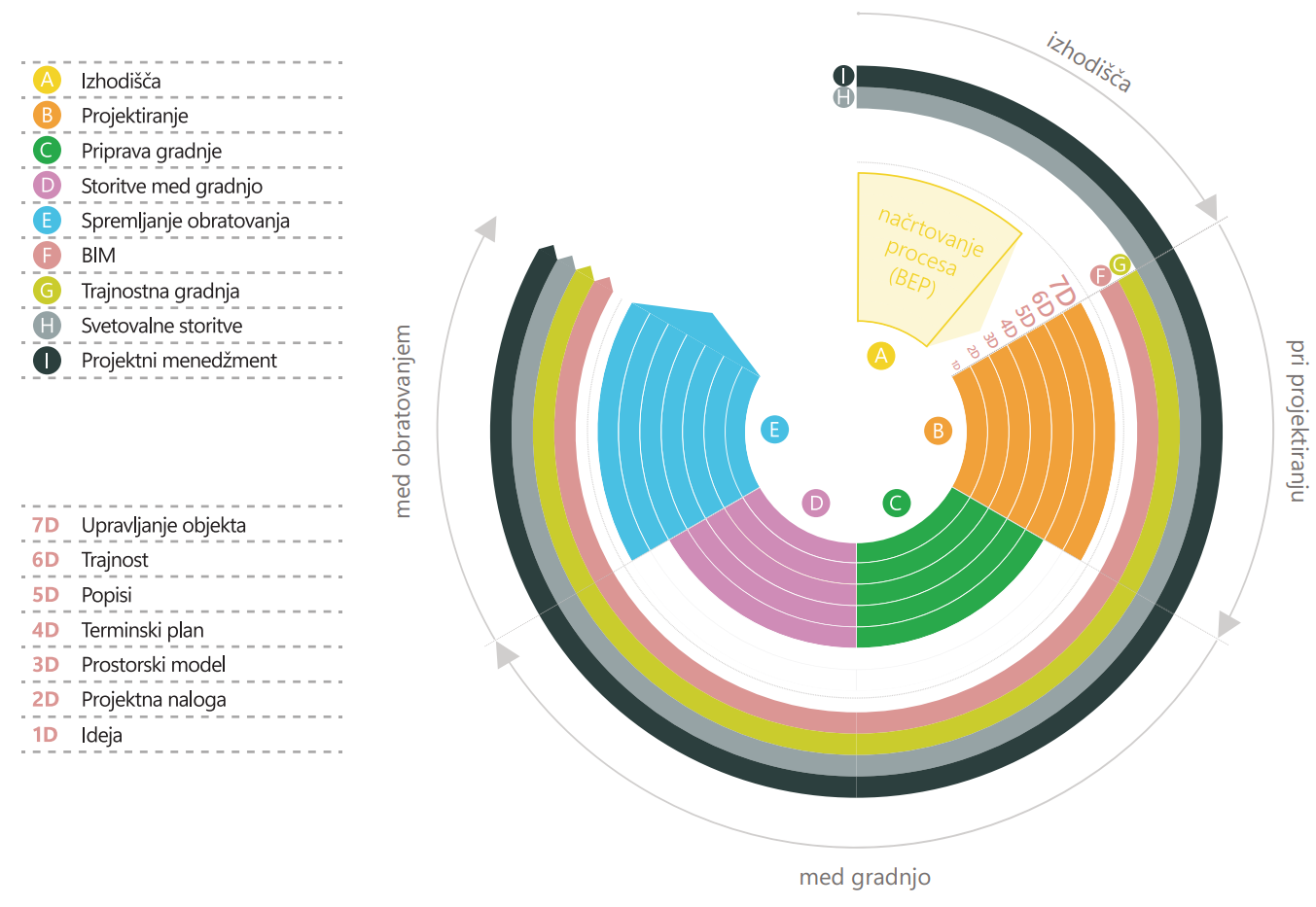

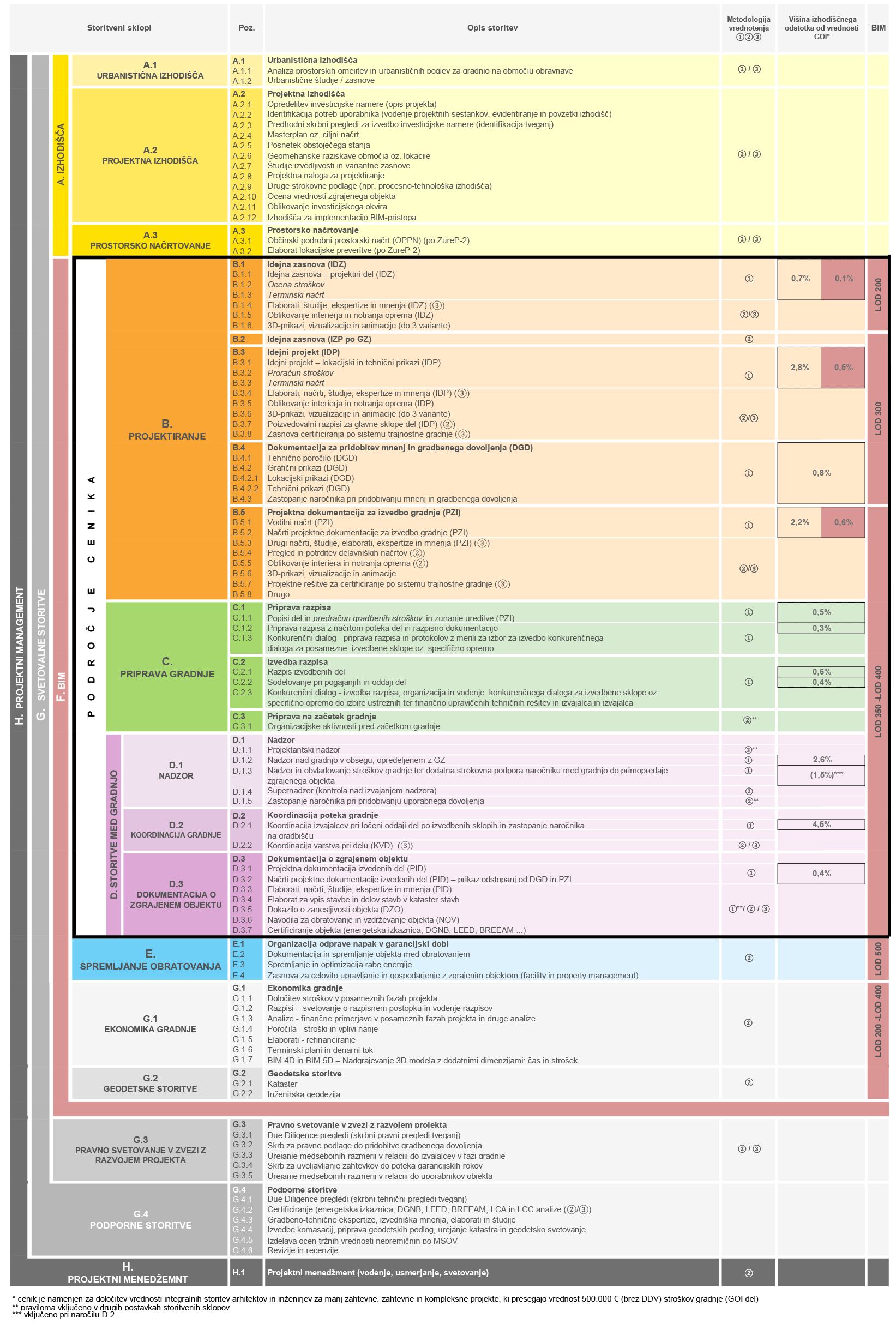

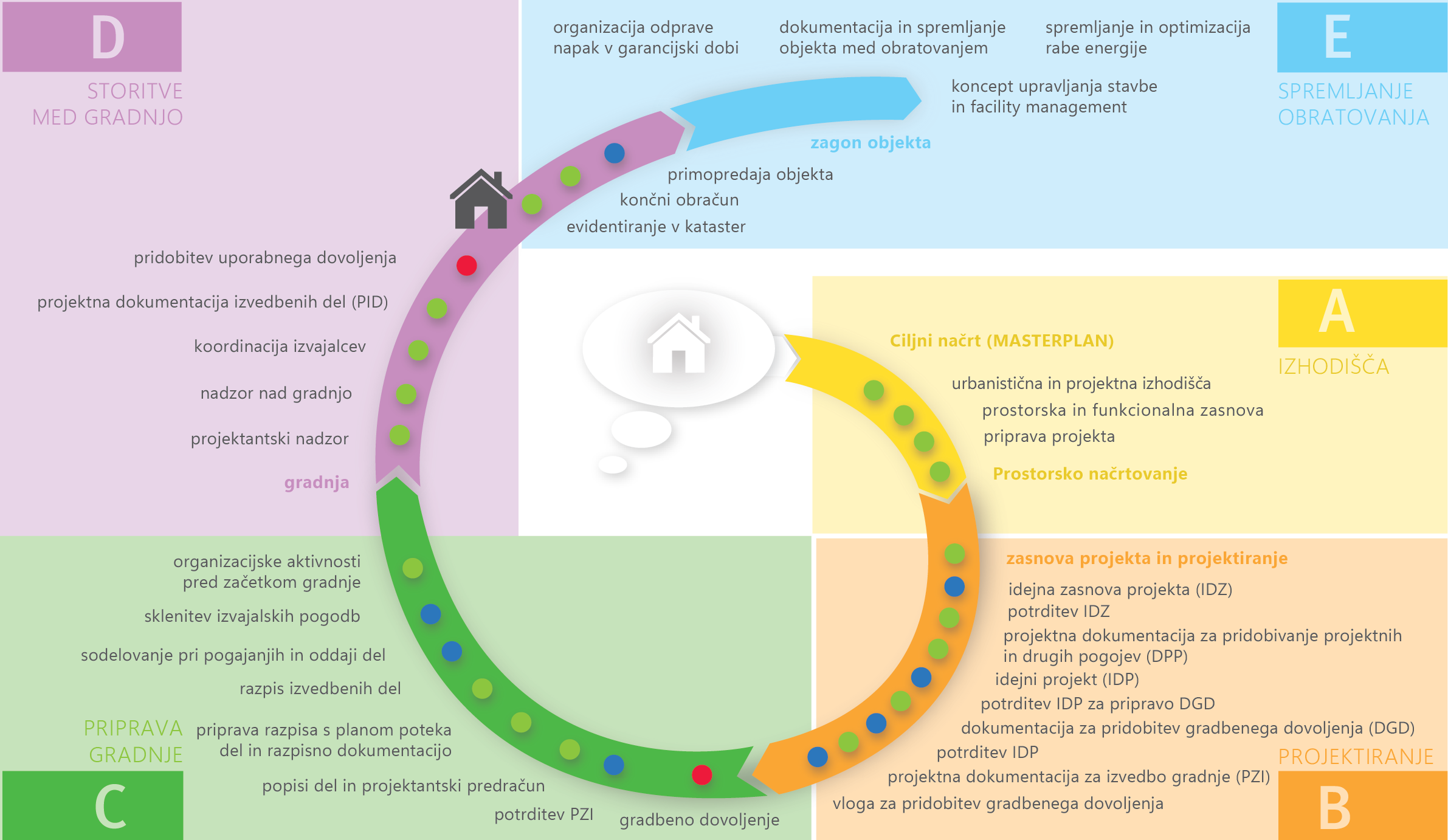

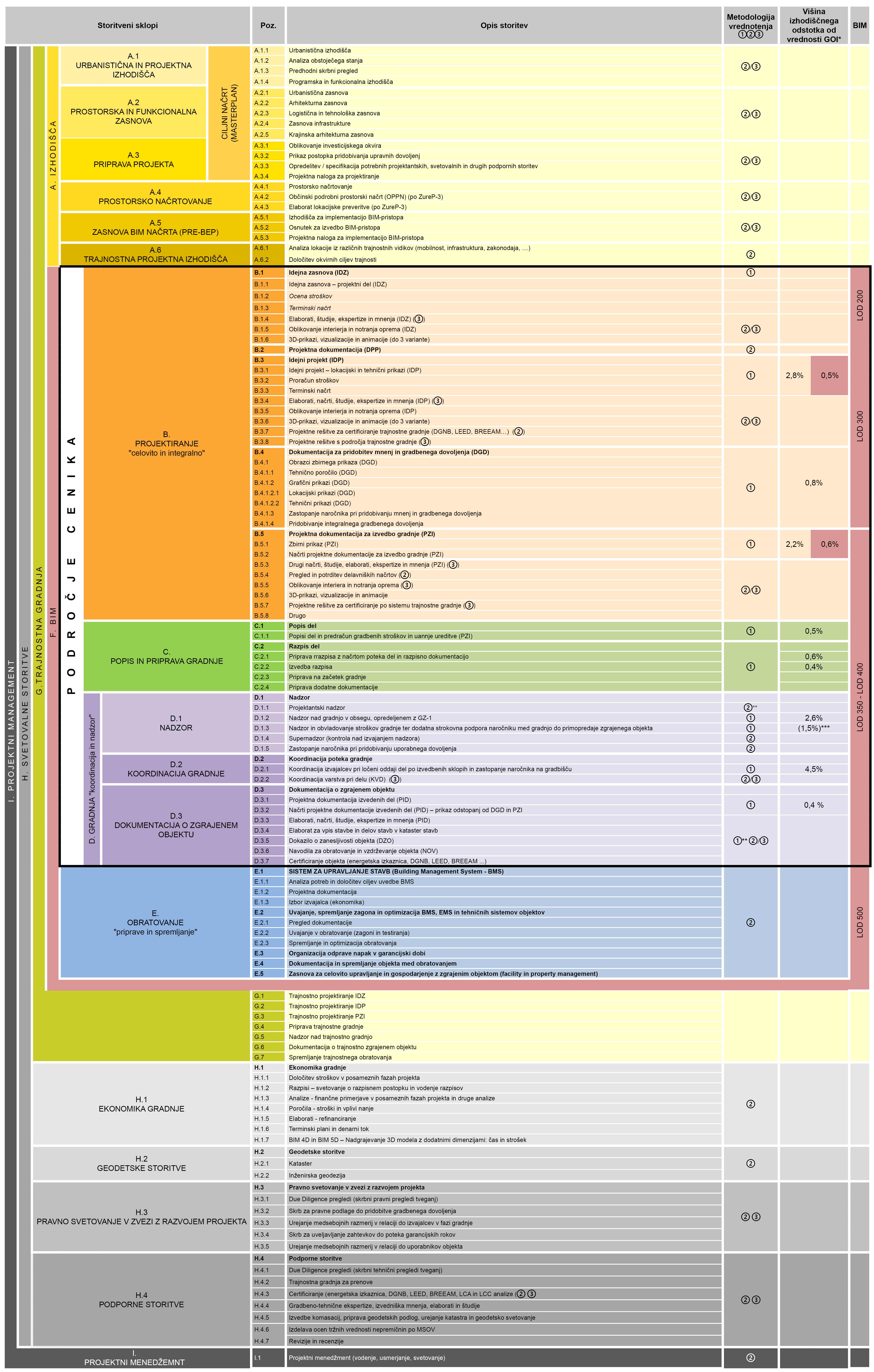

I.1 Sklopi storitev in projektne faze

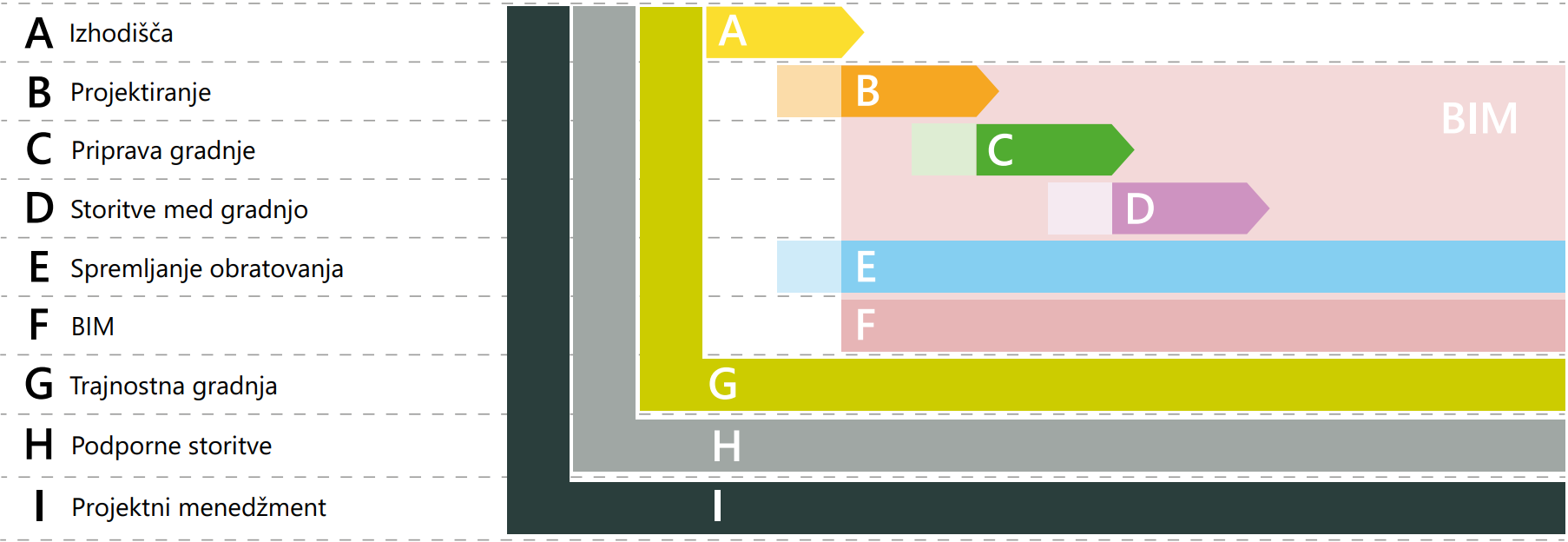

I.2 Opis storitvenih sklopov in projektnih faz
-
A IZHODIŠČA
-
A.1 CILJNI NAČRT / MASTERPLAN
Ciljni načrt ali Masterplan je strateški projektni in vsebinsko-programski dokument, ki grafično in opisno ponazarja prostorske in tehnološke potrebe objektov oz. stavbnih kompleksov, njihove razvojne potenciale in omejitve ter vsebinsko, finančno in časovno prikazuje njihove usmeritve, vizije in cilje razvoja.
Izdelava ciljnega načrta temelji na natančni analizi obstoječega stanja in dobrem poznavanju razmer na lokaciji. Ciljni načrt je širok zbir strokovnih vsebin, ki omogočajo kvalificirano komuniciranje in usklajevanje z vsemi deležniki pri oblikovanju razvojne strategije. V ciljnem načrtu so evidentirane tudi z razvojem povezane priložnosti in stopnje tveganja, povezane z načrtovanim razvojem. Uspešna in gospodarna izvedba investicij temelji na jasni viziji trajnostno naravnanega razvoja, ki je utemeljena z analizo izvedljivosti, natančnim terminskim načrtovanjem in finančno vzdržnostjo.
Namen ciljnega načrta je vzpostaviti strokovno podlago natančnih in preverjenih izhodiščnih podatkov za strateške odločitve pri večjih investicijah, predvsem pri razvoju ter razširitvah stavbnih kompleksov, ki vsebujejo večje število objektov in/ali zahtevnejše inštalacijske, organizacijske in tehnološke procese in sisteme.
-
A.1.1 PROJEKTNA IZHODIŠČA
Projektna izhodišča predstavljajo podlago prostorski in funkcionalni zasnovi kot tudi nadaljnjim fazam izdelave projektne dokumentacije. V izhodiščih se z namenom opredelitve robnih pogojev za nameravano investicijo oz. umestitev v prostor zbere dokumentacija, ki evidentira in analizira prostorske omejitve (fizične lastnosti zemljišča, obstoječe stanje stavb, varstvene režime v prostoru, …), urbanistične pogoje (namenska raba in druga določila iz prostorskih aktov) na posamezni lokaciji, preverijo se tehnični in stvarno-pravni pogoji ter opredelijo programska ter funkcionalna izhodišča. Izdelava projektnih izhodišč z identifikacijo potreb uporabnika zagotavlja načrtovanje ustreznih rešitev, kar je bistveno za možnost realizacije investicijske namere ter za pridobitev ustreznih upravnih dovoljenj za njeno gradnjo in uporabo.
Projektna izhodišča definirajo pogoje in potrebe uporabnika, identificirajo tveganja in opredelijo cilje investicijske namere ter jasno usmerijo nadaljnje projektno delo.
-
A.1.2 PROSTORSKA IN FUNKCIONALNA ZASNOVA
Predhodna identifikacija robnih pogojev za gradnjo je podlaga prostorski in funkcionalni zasnovi, opredelitvi stavbnih tipologij (variantnim zasnovam), preizkusu umeščanja v prostor, arhitekturni zasnovi z možnostjo pridobivanja predhodnih projektnih in drugih pogojev. Podajo se usmeritve za krajinsko oblikovanje, izhodišča za prometno in infrastrukturno urejanje območja ter vzpostavi proces koordinacije s tehnologi posameznih strok, v kolikor so pri zasnovi potrebni. Prostorska in funkcionalna zasnova predstavlja zbirno dokumentacijo za zagon projekta, ki opredeljuje investicijsko namero z vsemi izhodiščnimi podatki naročnika. Na osnovi izhodišč, prostorske in funkcionalne zasnove se določijo jasni cilji investicije in oblikujejo projektne naloge za vsa področja projektiranja.
Na podlagi projektnih izhodišč prostorska in funkcionalna zasnova poda prve variantne rešitve z vidika različnih strok - urbanizma, arhitekture, tehnologije, infrastrukture in krajinske arhitekture.
-
A.1.3 PRIPRAVA PROJEKTA
Podatki, zbrani v projektnih izhodiščih skupaj s prostorsko in funkcionalno zasnovo predstavljajo podlago za odločanje o nadaljnjem načrtovanju rešitev ter za temeljne razmisleke o gospodarnosti, financiranju in načrtovanju stroškov. Pri pripravi projekta se oblikuje investicijski in časovni okvir nameravane gradnje, prikaže postopek pridobivanja upravnih dovoljenj, za realizacijo investicijske namere se opredeli oz. specificira potrebne projektantske, svetovalne in druge podporne storitve. Povzetek ugotovitev z opisom in specifikacijo po posameznih področjih (Basic data) ter izhodiščne potrebe po prostorih, ki se jih evidentira v knjigi prostorov (Room book), se zbere v projektni nalogi, ki predstavlja pregled in osnovo za nadaljnje projektiranje.
Pri pripravi projekta za realizacijo investicijske namere se na osnovi izhodišč, prostorske in funkcionalne zasnove definira investicijski in časovni okvir ter identificira nadaljnje korake s strani naročnika in projektanta.
-
A.2 PROSTORSKO NAČRTOVANJE
Prostorsko načrtovanje je interdisciplinarna dejavnost, s katero se na podlagi izraženih pobud ter ob upoštevanju razvojnih usmeritev, javnih koristi, varstva okolja, ohranjanja narave, varstva kulturne dediščine in drugih omejitev v prostoru načrtujejo posegi v prostor. Prostorski razvoj se regulira z prostorskimi akti, ki se delijo na prostorske strateške akte, s katerimi se opredeljuje prostorski razvoj ter na prostorske izvedbene akte, s katerimi se načrtujejo posamezne prostorske ureditve in določa izvedbena regulacija za njihovo umestitev.
- A.2.1 Občinski podrobni prostorski načrt (OPPN)
je prostorski izvedbeni akt, ki določa pogoje za izvedbo posegov v prostor in predstavlja podlago za izdajo predodločb in gradbenih dovoljenj. Z OPPN se podrobneje določijo urbanistične, arhitekturne in krajinske rešitve za posamezne prostorske ureditve ter določijo pogoji in zahteve glede lege, velikosti in oblikovanja objektov, priključevanja objektov na gospodarsko javno infrastrukturo in grajeno dobro, parcelacije, varovanja zdravja ljudi, ohranjanja kulturne in naravne dediščine, varstva okolja, varstva pred naravnimi in drugimi nesrečami ipd. Obveznost izdelave OPPN se z občinskim prostorskim načrtom (OPN) opredeli predvsem za območja notranjega razvoja ali prenove določenih delov naselja, za kompleksne stanovanjske in poslovne gradnje, za umeščanje gospodarske javne infrastrukture, intenzivne kmetijske proizvodnje, turističnih in rekreacijskih dejavnosti v krajini, za prostorske ureditve lokalnega pomena, ki se načrtujejo zaradi posledic naravnih in drugih nesreč, za izkoriščanja mineralnih surovin in njihove sanacije, za izvedbe ukrepov s področja varstva okolja in ohranjanja narave ali za urejanje drugih problemsko ali prostorsko zaključenih območij v naseljih in krajini, če je to strokovno utemeljeno.
Vsebinske rešitve OPPN morajo temeljiti na strokovnih podlagah, ki se pripravijo v obsegu, vsebini in obliki, ki ustreza zahtevnosti obravnavane problematike, omogoča usklajevanje razvojnih in varstvenih interesov ter zagotavlja transparentne strokovne rešitve. - A.2.2 Strokovne podlage
predstavljajo izhodišča za pripravo prostorskih aktov in drugih nalog urejanja prostora. Obseg in vsebina strokovnih podlag se določita glede na namen in zahtevnost prostorskega akta, glede na vrsto prostorske ureditve, ki se jo umešča z OPPN, pa se opredelijo tudi področja, za katera se izdela strokovne podlage (npr.: arhitektura, krajinska arhitektura, urbanizem, geografija, geodezija, ohranjanje narave, varstvo kulturne dediščine, varovanje zdravja ljudi, urejanje voda, varstvo okolja, promet in druga gospodarska javna infrastruktura, urbana ekonomija oz. druga relevantna področja).
S strokovnimi podlagami se ugotovijo in analizirajo podatki iz prikaza stanja prostora ter drugi podatki, ki so pomembni za pripravo prostorskega akta (npr. problemi, razvojne potrebe in možnosti, stanje glede fizičnih lastnosti in pravnega stanja prostora, ranljivost prostora, tveganja in pričakovani vplivi na okolje, pričakovani učinki na gospodarski razvoj in družbeno-socialno okolje, vrednotenja in primerjave) oz. se z njimi utemeljijo predvidene rešitve. - A.2.3 Lokacijska preveritev
je instrument prostorskega načrtovanja, s katerim se preveri ustreznost in izvedljivost individualnih namer za posege v prostor in omogoči manjša odstopanja od veljavnih pravil urejanja prostora na določeni lokaciji. Lokacijske preveritve se lahko izvajajo za tri različne namene: za določanje obsega stavbnega zemljišča pri posamični poselitvi, za individualno odstopanje od prostorskih izvedbenih pogojev in za omogočanje začasne rabe prostora.
V postopku lokacijske preveritve se na podlagi izdelanega elaborata lokacijske preveritve, v sodelovanju z občino in občinskim urbanistom pri nosilcih urejanja prostora preveri in eventualno omogoči zgoraj navedena odstopanja od določil veljavnih prostorskih izvedbenih aktov.Prostorsko načrtovanje je interdisciplinarni proces umeščanja prostorskih ureditev v prostor z izdelavo prostorskih aktov.
Občinski podrobni prostorski načrt (OPPN) je prostorski izvedbeni načrt, ki določa urbanistično ureditev območja in v katerem so podrobneje določeni pogoji in zahteve za posege v prostor na obravnavanem območju. OPPN se izdela v sodelovanju z občino na podlagi predhodno izdelanih strokovnih podlag ter zahtev, pogojev in usmeritev, ki izhajajo iz nadrejenih prostorskih aktov in smernic pristojnih nosilcev urejanja prostora.
Lokacijska preveritev je instrument prostorskega načrtovanja, s katero se prevri ustreznost in izvedljivost individualnih namer za posege v prostor in omogoča manjša odstopanja od veljavnih določil urejanja prostora. -
A.3 ZASNOVA BIM IZVEDBENBEGA NAČRTA (PRE-BEP)
Zasnova BIM izvedbenega načrta (PRE-BEP) vsebuje predlog pristopa k BIM projektu z identifikacijo potrebnih zmogljivosti, kapacitet in kompetenc za doseganje projektnih zahtev. Dokument služi kot osnutek za nadaljnje načrtovanje BIM projekta in predlaga različne možne zastopnike, ki bodo sodelovali pri projektu (svetovalci, upravljalci objekta, itd.).
Zasnova BIM izvedbenega načrta lahko vsebuje predlog programske opreme, izmenjevalne formate in postopek izmenjave, projektno ekipo (vključno s kompetencami članov ekipe), cilje projekta za sodelovanje in informacijsko modeliranje, glavne mejnike projekta in druge informacije po želji naročnika. Eden od ključnih dejavnikov za uspeh projekta BIM je pravilna opredelitev zasnove BIM izvedbenega načrta. Na podlagi zasnove BIM izvedbenega načrta bo pripravljen načrt BEP. Oblikovanje tega dokumenta na koncu olajša izpolnjevanje proračuna in rokov v celotnem projektu.PRE-BEP je pomemben korak v fazi priprave, saj vsebuje glavne točke razvoja projekta BIM. Ne moremo ga šteti za končno različico BEP, saj ne vsebuje vseh potrebnih informacij, temveč le predlog in poudarke za boljše razumevanje, kako se bo projekt BIM razvijal. Omogoča natančnejše načrtovanje projekta in izogibanje presenečenjem med razvojem projekta.
-
-
B PROJEKTIRANJE
Svetovalne in projektantske storitve se združujejo v projektno dokumentacijo (IDZ, IDP, PZR in PZI), ki se nadgrajuje od zasnove do izvedbenega načrta, iz nje pa kot izvleček nastaja dokumentacija za pridobivanje projektnih pogojev (DPP) ter dokumentacija za pridobitev mnenj in gradbenega dovoljenja (DGD), na osnovi katere se v upravnem postopku pridobi gradbeno dovoljenje.
-
B.1 IDEJNA ZASNOVA (IDZ)
Idejna zasnova je projektna dokumentacija, ki opredeljuje konceptualne zasnove, vključujoč preučitev variantnih zasnov prostorskega umeščanja in arhitekturne, programske, tehnološko-procesne, konstrukcijske in inštalacijske zasnove nameravane gradnje. V idejni zasnovi se hkrati preverijo in pojasnijo urbanistični in drugi pogoji, zahteve in pričakovanja naročnika ter opredelijo oceno gradbenih stroškov in zunanje ureditve (GOI) za nameravano gradnjo, ki služi kot podlaga za odločanje o zasnovi investicijskega projekta.
IDZ celovito opredeljuje načrtovano investicijo, poleg vsebinskih opredelitev pa služi naročniku tudi za načrtovanje financiranja in splošno predstavitveno gradivo projekta. Potrjena idejna zasnova z izbrano variantno rešitvijo predstavlja podlago za razvoj projektnih rešitev.
-
B.2 PROJEKTNA DOKUMENTACIJA ZA PRIDOBITEV PROJEKTNIH IN DRUGIH POGOJEV (DPP)
Dokumentacija za pridobitev projektnih in drugih pogojev je dokumentacija, namenjena postopku pridobivanja pogojev s strani pristojnih mnenjedajalcev. Obsega gradivo za pridobitev projektnih in drugih pogojev ter projektnih izhodišč (za infrastrukturo, naravovarstvene, kulturnovarstvene pogoje…) za nadaljnje faze projektiranja. Izdela se v obsegu, ki je določen v Gradbenem zakonu (GZ-1¹) in Pravilniku o podrobnejši vsebini dokumentacije in obrazcih, povezanih z graditvijo objektov (Pravilnik²).
Po vsebini DPP predstavlja izvleček iz predhodno izdelane IDZ, ki je že zasnovala ključne elemente nameravane gradnje.
-
B.3 IDEJNI PROJEKT (IDP)
Idejni projekt je projektna dokumentacija, v kateri se razvije in opredeli projektne rešitve na osnovi potrjene IDZ. V procesu projektiranja se z uporabniki preveri ustreznost konceptualnih zasnov, njihova funkcionalnost in izvedljivost, tehnična ustreznost in ekonomičnost ter identificira možne optimizacije. IDP vključuje celovite arhitekturne rešitve, umestitev v prostor ter celostno zasnovo objekta in njegove okolice, opredeli konstrukcijske rešitve, sisteme požarne varnosti, električnih in strojnih inštalacij ter tehnološko-procesne rešitve.
IDP opredeli proračun gradbenih stroškov in zunanje ureditve, po potrebi tudi s pomočjo poizvedovalnih razpisov za glavne sklope del, ki služi kot podlaga za odločanje o idejnem načrtu investicijskega procesa. IDP definira tudi podrobno časovnico za realizacijo projekta.
Poizvedovalni razpisi za glavne sklope del v fazi IDP so namenjeni temu, da se v projektno dokumentacijo vključi ustrezna in cenovno preverjena tehnična rešitev oz. oprema. S tem so zagotovljeni enaki pogoji dobaviteljem na trgu, hkrati pa je omogočeno naročniku, da se v fazi projektiranja s tehnično in cenovno primerjavo pravočasno odloči za izbor tehničnih rešitev oz. opreme.
IDP je strokovno najzahtevnejša in vsebinsko najobsežnejša faza priprave projektne dokumentacije. Predstavlja zbir celovitih in medsebojno sistemsko usklajenih projektnih rešitev vseh strokovnih disciplin. Je snova za pripravo dokumentacije za pridobitev mnenj in gradbenega dovoljenja (DGD) ter usklajena podlaga za pripravo projektne dokumentacije za izvedbo gradnje (PZI).
-
B.4 PROJEKTNA DOKUMENTACIJA ZA PRIDOBITEV MNENJ IN GRADBENEGA DOVOLJENJA (DGD)
Dokumentacija za pridobitev mnenj in gradbenega dovoljenja (DGD) je namenjena pridobitvi mnenj in je osnova za upravni postopek za pridobitev gradbenega dovoljenja. Vsebuje vse tiste podatke, na podlagi katerih se pristojni mnenjedajalci opredelijo glede skladnosti dokumentacije s predpisi, ter na podlagi katerih se pristojni upravni organ za izdajo gradbenega dovoljenja (Upravna enota ali Ministrstvo za okolje in prostor) opredeli glede skladnosti dokumentacije s predpisi, ki so podlaga za izdajo gradbenega dovoljenja. Izdela se v obsegu, ki je določen v GZ1 in Pravilniku2.
DGD po vsebini predstavlja izvleček relevantnih vsebin iz predhodno izdelanega IDP, ki je že določil ključne parametre nameravane gradnje, in so bistveni za upravni postopek pridobivanja mnenj in gradbenega dovoljenja.
-
B.5 PROJEKTNA DOKUMENTACIJA ZA IZVEDBO GRADNJE (PZI)
Projektna dokumentacija za izvedbo gradnje (PZI) je dokumentacija, izdelana z namenom izvajalcu podati strokovna navodila za izvajanje gradnje. PZI je skladen z izdanim gradbenim dovoljenjem. Vsebuje podrobne načrte iz vseh strokovnih področij, ki so potrebna glede na namen, vrsto, velikost in zmogljivost gradnje. Izdela se v obsegu, ki je določen v GZ1 in Pravilniku2.
PZI je zbir celovitih in medsebojno podrobno usklajenih detajlnih projektnih rešitev (načrtov, shem, tehničnih opisov ter specifikacij) iz vseh strokovnih področij, ki so projektna podlaga za izvedbo nameravane gradnje.
-
-
C PRIPRAVA GRADNJE
Priprava gradnje je faza projekta, namenjena določitvi načina izvedbe (npr. izvedba z večjim številom izvajalcev ali z glavnim izvajalcem), zbiranju in analizi ponudb, usklajevanju in pogajanjem naročnika z izvajalci ter sklepanju izvajalskih pogodb. V primeru pomembnejših sklopov del oz. specifične opreme je smiselno na trgu preveriti razpoložljive tehnične rešitve in nato izpeljati konkurenčni dialog za izbiro ustreznih tehničnih rešitev in izvajalca z namenom definirati optimalno rešitev s funkcionalnega kot tudi ekonomskega, trajnostnega in terminskega vidika ter pridobiti izvajalca za sodelovanje že v projektni fazi. Poleg strokovne in organizacijske podpore je za naročnika pri pripravi na gradnjo ključna tudi pravna podpora.
-
C.1 POPIS DEL IN PRIPRAVA RAZPISA
Priprava razpisa obsega pripravo projekta za razpis (PZR), s popisom del in predračunom gradbenih stroškov in zunanje ureditve, ki služi kot podlaga za odločanje o načrtu za izvedbo investicijskega projekta in za pripravo oddaje del in je opremljen z izvlečki načrtov PZI, dopolnjen z načrtom poteka razpisa in razpisno dokumentacijo s splošnimi pogoji za sodelovanje pri razpisu. Priprava razpisa za konkurenčni dialog za pomembnejše sklope oz. specifično opremo obsega pripravo izhodiščnih podatkov in grafičnih podlog s podrobnejšim opisom, popolnjenim s planom poteka razpisa ter s splošnimi in posebnimi pogoji za sodelovanje na razpisu.
-
C.2 IZVEDBA RAZPISA
Izvedba razpisa obsega zbiranje in analizo ponudb izvajalcev in dobaviteljev, ki so predmet usklajevanj in pogajanj z naročnikom. Izvedba razpisa obsega strokovno-tehnično, organizacijsko in pravno podporo naročniku do sklenitve izvajalskih pogodb. Izvedba postopka konkurenčnega dialoga za izbiro ustreznih tehničnih, ekonomskih in trajnostnih rešitev in izvajalca obsega podrobno predstavitev izhodišč, predvidenih rešitev, usmeritev povabljenim izvajalcem, zbiranje in analizo ponudb, usklajevanje rešitev s posameznimi ponudniki ter sodelovanje pri pogajanjih do izbire ustrezne tehnične rešitve in izvajalca.
-
C.3 PRIPRAVA NA ZAČETEK GRADNJE
Priprava na začetek gradnje je strokovno-organizacijska storitev pri usklajevanju pogodbenih modalitet izbranih izvajalcev. Oblikuje se usklajen terminski načrt gradnje in načrt črpanja investicijskih sredstev ter druge organizacijske aktivnosti (varstvo pri delu, organizacija in koordinacija gradnje ipd.) pred začetkom gradnje.
Priprava gradnje je faza projekta, v kateri naročnik sledi predvsem ekonomskim interesom, organizaciji in pravni varnosti pri realizaciji projektno dorečene investicijske namere. Strokovno-organizacijska in pravna podpora naročniku omogočata sprejem in realizacijo ustrezne odločitve. Namen in cilj konkurenčnega dialoga je vzpostavitev zaupanja med naročnikom, projektantom in izvajalcem, oblikovanje specifikacije storitev s stani projektanta oz. naročnika, ciljna komunikacija z udeleženci dialoga, kompleksna in trajna primerjava podanih rešitev ter končna odločitev naročnika.
-
-
D STORITVE MED GRADNJO
Obseg in globina nadzorno svetovalnih storitev med gradnjo izhajata iz izbranega modela izvedbe – med uveljavljene modele sodijo npr. izvedba z generalnim izvajalcem (en pogodbeni izvajalec, običajno gradbeno podjetje), izvedba z več izvajalci neposredna oddaja del po izvedbenih sklopih), izvedba z generalnim prevzemnikom in kombinacije med naštetimi modeli. Če naročnik sklepa večje število izvajalskih pogodb, potrebuje ob nadzorniku tudi skrbnika na gradbišču, ki vodi koordinacijo del posameznih pogodbenih izvajalcev.
-
D.1 NADZOR
Svetovalno-nadzorne storitve obsegajo spremljanje in nadziranje gradnje v obsegu, skladnim z GZ-1. Ob formalno zahtevanem obsegu storitev po GZ-1 je smiselno nadzor dodatno razširiti na finančni nadzor ter zastopanje interesov naročnika med gradnjo do primopredaje objekta. Z dodatnim obsegom storitev nadzora (ki jih GZ-1 ne predpisuje) spremljamo zagotavljanje zastavljenih kakovostnih časovnih in finančnih okvirov gradnje ter zastopamo naročnika v upravnem postopku pridobivanja uporabnega dovoljenja.
D.1.1 PROJEKTANTSKI NADZOR
Med potekom gradnje zagotavlja nemoten prenos projektnih rešitev na gradbišče in sproti preverja skladnosti gradnje z izdelano projektno dokumentacijo in gradbenim dovoljenjem. Smiselno je, da se med potekom projektantskega nadzora evidentirajo vse izvedbene prilagoditve in spremembe. Tako nastaja kakovosten projekt izvedenih del (PID) že med gradnjo.
D.1.2 NADZOR NAD GRADNJO V OBSEGU, OPREDELJENIM Z GZ-1
Traja od zakoličbe objekta do pridobitve uporabnega dovoljenja. Pooblaščeni inženirji in arhitekti s posameznih strokovnih področij skladno z GZ-1 nadzirajo skladnost gradnje z izdanim gradbenim dovoljenjem, vgradnjo ustreznih materialov, zbirajo dokazila o ustreznosti vgrajenih materialov, sodelujejo pri izvedbi kontrolnih meritev, skrbijo za koordinacijo morebitnih sprememb med gradnjo ter ustreznost vodenja evidenc le-teh.
V obsegu, opredeljenim z GZ-1, niso zajete dodatne storitve, kot so nadzor in obvladovanja stroškov gradnje, nadzor terminskega poteka del, sodelovanja pri prijavi začetka gradnje ter zastopanje naročnika pri upravnih postopkih, kot tudi sodelovanja pri končnih prevzemih, odpravi pomanjkljivosti in primopredaji izvedenih del oz. objekta naročniku.
D.1.3 KONTROLA IN OBVLADOVANJE STROŠKOV GRADNJE TER DODATNA STROKOVNA PODPORA NAROČNIKU MED GRADNJO DO PRIMOPREDAJE OBJEKTA
D.1.3.1 Zastopanje interesov naročnika med gradnjo po pooblastilu obsega pripravo vloge in sodelovanje pri prijavi začetka gradnje ter drugih upravnih postopkih, sodelovanje s področja gradbeno-tehničnih vprašanj pri inšpekcijskih in drugih pregledih gradbišča. Nadzornik je v primeru izvedbe z generalnim izvajalcem vezni člen med naročnikom in izvajalcem na gradbišču.
D.1.3.2 Kontrola in obvladovanje stroškov gradnje obsega podroben stroškovni pregled izvedenih del (mesečni in končni obračun), pregled izstavljenih obračunskih situacij, kontrolo odstopanj, identifikacijo tveganj in pravočasno ukrepanje, posodabljanje načrta črpanja investicijskih sredstev ter sprotno poročanje naročniku. Obračun služi kot dokazilo za nastale stroške, po potrebi pa še za primerjavo in dokumentiranje. Podrobna kontrola stroškov gradnje pri izvedbi »na ključ« ni predvidena.
D.1.3.3 Spremljanje poteka gradnje in ukrepanje v okviru danih pooblastil omogoča ustrezno ter pravočasno izvedbo pogodbenih obveznosti izvajalcev ter sprotno informiranje naročnika.
D.1.3.4 Organizacija končnih pregledov, prevzemov in pregled odprave pomanjkljivosti vključuje tudi organizacijo primopredaje del oz. zgrajenega objekta naročniku.D.1.4 SUPERNADZOR – KONTROLA NAD IZVAJANJEM NADZORA (DRUG NADZORNIK)
Supernadzor - kontrola nad izvajanjem nadzora je oblika nadzora, ki jo naročnik običajno vključuje pri zelo zahtevnih projektih kot dodatno kontrolo formalnega nadzora in kot dodatno strokovno podporo naročniku.
D.1.5 ZASTOPANJE NAROČNIKA PRI PRIDOBITVI UPORABNEGA DOVOLJENJA
Zastopanje naročnika pri pridobitvi uporabnega dovoljenja je storitev po pooblastilu naročnika, ki obsega pregled pripravljene dokumentacije o zgrajenem objektu, pripravo in zastopanje pri podaji vloge in sodelovanje pri upravnih postopkih za pridobitev uporabnega dovoljenja ter zastopanje naročnika pri tehničnem pregledu (za zahtevne objekte).
Nadzor nad gradnjo, kot ga opredeljuje GZ-1, obsega predvsem storitve, ki zagotavljajo skladnost gradnje z zakonodajo in dovoljenji. GZ-1 se pri tem ne opredeljuje do modela izvedbe (generalni izvajalec, več izvajalcev, generalni prevzemnik) niti ne obravnava zaščite ekonomskih in pravnih interesov naročnika. Naročnik na podlagi lastnih potreb in zahtevnosti projekta smiselno opredeli obseg in globino razširjenih nadzorno-svetovalnih storitev.
-
D.2 KOORDINACIJA POTEKA GRADNJE
Koordinator poteka gradnje je naročnikov skrbnik na gradbišču ter vezni člen z izvajalci ter ostalimi udeleženci (projektant, nadzornik, vodja gradnje, vodje posameznih del in koordinator varstva pri delu), predstavlja ključno avtoriteto na gradbišču in je nujen za zastopanje naročnikovih interesov pri gradnji z več izvajalci. Svetovalne storitve koordinatorja poteka gradnje predstavljajo vsakodnevne operativne naloge koordinacije in organizacije usklajenega napredovanja izvedbe del vseh izvajalcev na gradbišču. Izvajanje storitev koordinatorja omogoča investitorju izvesti projekt brez glavnega izvajalca!
D.2.1 KOORDINACIJA IZVAJALCEV PRI LOČENI ODDAJI DEL PO IZVEDBENIH SKLOPIH IN ZASTOPANJE INTERESOV NAROČNIKA NA GRADBIŠČU
Koordinator poteka gradnje prevzema skrb za vse postopke priprave gradnje in gradbišča, vključno z izvedbo zakoličbe, prijavo gradbišča in vsemi za pričetek gradnje potrebnimi postopki. Med gradnjo koordinira večino potrebnih aktivnosti (razen z GZ-1 določene odgovornosti vodje gradnje), te pa usklajuje z vodjo gradnje. Koordinator poteka gradnje prevzema vlogo zastopnika naročnikovih interesov na gradbišču v relaciji do posameznih izvajalcev (pogodbenih prevzemnikov del). Koordinator poskrbi za njihovo uvedbo v delo, kot tudi kvalitativni prevzem njihovih del. Storitev koordinatorja obsega strokovno vodenje in organizacijo poteka gradnje ter zagotavljanje usklajenega sodelovanja med pogodbenimi izvajalci na gradbišču. Koordinator dnevno spremlja, usmerja in usklajuje potek vseh del posameznih izvajalcev na gradbišču ter skrbi za napredovanje gradnje skladno z zastavljenim terminskim načrtom. Poskrbi tudi za koordinacijo in organizacijo morebitnega dodatnega obsega del. Organizira in koordinira predvidene preglede, meritve, preizkuse in testiranja. Po končani gradnji poskrbi za izvedbo postopka tehničnega pregleda in koordinira odpravo pomanjkljivosti.
Veliko naročnikov se odloča za izvedbo gradnje z večjim številom izvajalcev predvsem zaradi transparentnih poslovnih odnosov, boljšega pregleda nad finančnim tokom in možne neposredne izbire izvajalcev. Neposredni odnosi z izvajalci praviloma ustvarjajo večje zaupanje, gradijo zavest in odgovornost, kar se odraža tudi v boljši kakovosti gradnje in ugodnejši pogodbeni vrednosti nasproti gradnji z glavnim izvajalcem. Pri odločitvi za izvedbo gradnje z več izvajalci mora naročnik upoštevati razlike in specifiko, ki jo taka organizacija gradnje ima nasproti gradnji z glavnim izvajalcem. Pri izvedbi z več izvajalci je za koordinacijo izvajalcev, terminsko usklajenost in skladnost izvedbe nujno potrebno angažirati koordinatorja poteka gradnje, ki poskrbi za ta povezovalni del izvedbe in organizacijo gradbišča za vse izvajalce in je hkrati zastopnik interesov naročnika na gradbišču.
D.2.2 KOORDINACIJA VARSTVA PRI DELU
Koordinacija varstva pri delu je z zakonom o varnosti in zdravju pri delu3 opredeljena aktivnost, ki obsega skrb za varnost in zdravje pri delu na gradbišču na osnovi varnostnega načrta, v katerem so opredeljeni zahtevani varnostni ukrepi. Koordinator varstva pri delu redno usklajuje in spremlja skladnost poteka del s projektnimi in zakonskimi zahtevami, ugotovitve vpisuje v knjigo ukrepov in jih usklajuje z vodjem gradnje.
-
D.3 DOKUMENTACIJA O ZGRAJENEM OBJEKTU
Dokumentacija o zgrajenem objektu poleg obvezne dokumentacije za pridobitev uporabnega dovoljenja služi kot izhodiščni dokument za vpis stavbe v kataster in kot podlaga za certificiranje zgrajenega objekta (energetska izkaznica, trajnostno certificiranje …). Proces certificiranja se vodi praviloma vzporedno s projektiranjem in gradnjo, od zagona projekta do uporabe objekta.
PROJEKTNA DOKUMENTACIJA IZVEDENIH DEL (PID)
Projektna dokumentacija izvedenih del je dokumentacija izvedenih del, ki predstavlja projekt za izvedbo, dopolnjen s prikazom vseh izvedenih del in morebitnih sprememb, ki so nastale med gradnjo. Na podlagi PID je mogoče na tehničnem pregledu oz. v upravnem postopku izdaje uporabnega dovoljenja ugotoviti, ali je objekt zgrajen oziroma rekonstruiran v skladu z gradbenim dovoljenjem.
Dokumentacija o zgrajenem objektu je obsežen vir informacij tudi za tehnično upravljanje in gospodarjenje z objektom. Z BIM-pristopom izdelan digitalni dvojček zgrajenega objekta naročnik lahko uporablja kot obsežen zbir preprosto dostopnih informacij za učinkovito upravljanje v življenjskem ciklu objekta.
-
-
E SPREMLJANJE OBRATOVANJA
Določene svetovalne storitve naročnik potrebuje tudi po izdaji uporabnega dovoljena, ko objekt že obratuje. Med drugim je to organizacija in nadzor odprave napak in pomanjkljivosti v garancijskih dobah, sistematična in ciklična aktualizacija dokumentacije o objektu, usposabljanje uporabnikov in vzdrževalcev zgradbe, spremljanje energetskih naprav z rednimi pregledi in optimizacija rabe energije.
Inteligentno spremljanje in upravljanje rabe objekta se omogoči z izdelavo BIM-modelov oziroma njihovo nadgradnjo za potrebe upravljanja in vzdrževanja. Tako pripravljen BIM-model je digitalni dvojček zgrajenega objekta, ki vsebuje vse relevantne informacije o zgrajenem objektu in o njegovi rabi. Informacije so v BIM-modelu hitro dostopne in jih je mogoče na enostaven način sprotno osveževati. Z njihovo pomočjo je mogoče optimizirati in racionalizirati rabo objekta skozi življenjsko dobo.
Med posebne svetovalne storitve spadajo pravne, geodetske, ekonomske in tehnične storitve pri evidentiranju v kataster in razvoju zasnov za celovito upravljanje in gospodarjenje z zgrajenim objektom (facility in property management).
Običajno tej tematiki naročniki posvečajo premalo pozornosti. Strokovnjake za vzdrževanje in upravljanje objektov je smiselno vključevati že v fazi projektiranja, da že v tej fazi ustrezno usmerjajo projektne rešitve.
-
F BIM
TEMELJNI GRADNIK DIGITALIZACIJE IN INFORMATIZACIJE INVESTICIJSKIH PROCESOV V GRADBENIŠTVU
Informacijsko modeliranje gradenj (BIM - Building Information Modeling) predstavlja nadgrajen proces ustvarjanja in upravljanja informacij gradbenega projekta z uporabo večdimenzionalnih digitalnih prikazov fizičnih in funkcionalnih značilnosti zgrajenega objekta.
V celotnem življenjskem ciklu projekta podpira sprejemanje odločitev, poveča natančnost in razumljivost projektnih rešitev ter bistveno izboljša preglednost in dostopnost informacij vse od faze načrtovanja in gradnje do obratovanja ter upravljanja z objektom (FM - Facility Management).
BIM je nepogrešljivo orodje pri projektiranju, gradnji in upravljanju objekta v njegovi življenjski dobi:
- IZHODIŠČA OZ. ZASNOVA PROJEKTA
Prvi in ključni korak k uspešni implementaciji BIM-a je načrtovanje same izvedbe BIM-projekta. Medsebojno sodelovanje projektnih partnerjev v procesu načrtovanja v BIM-okolju formalizira t.i. izvedbeni načrt BIM (BEP – BIM Execution Plan). Dokument vsebuje opis pristopa k informacijskemu modeliranju, jasno opredeljene cilje in naloge projekta, vloge udeležencev in njihove odgovornosti na projektu ter uporabo uveljavljenih standardov in predpisov.
- PRI PROJEKTIRANJU
Digitalizacija projekta poteka v združenem interdisciplinarnem 3D-modelu, ki omogoča celovito in poglobljeno razumevanje zasnove in funkcionalnosti integriranih sistemov stavbe.
Naročnik je že od idejne zasnove projekta aktivno vključen v proces odločanja o izboru projektnih rešitev s preprostim dostopom do 3D-modela in pripadajoče dokumentacije preko oblačne platforme za BIM-sodelovanje v skupnem podatkovnem okolju (CDE – Common Data Environment). CDE zagotavlja enotni vir informacij ter služi za zbiranje, upravljanje in deljenje vse ustrezno odobrene dokumentacije v strukturirani in lahko dostopni obliki.
Sposobnost BIM-a za izmenjavo podatkov in sledenje sprememb v realnem času zagotavlja vsem udeležencem stabilno okolje za nemoten proces načrtovanja tudi v fazi idejnega projekta oz. projekta za izvedbo. V izogib večstopenjskim spremembam projektnih rešitev, dodatnim stroškov in nepravilnosti v pretoku informacij, le-ta vsebuje dovolj virov za zagotavljanje kakovostnih storitev pri zgodnjem odkrivanju morebitnih neskladij oziroma kolizij med vgrajenimi elementi.
Tehnologija BIM dodatno ponuja izboljšan nadzor nad stroški projekta s spremljanjem vrednosti investicije skozi posamezne projektne faze na podlagi natančno identificiranih količin gradbenih materialov neposredno iz BIM-modelov.
- MED GRADNJO
BIM ni le zanesljiv pripomoček v fazi projektiranja, temveč tudi vsestransko orodje pri načrtovanju in koordinaciji gradnje. Uporaba BIM-modela udeležencem omogoča vizualizacijo zaporedja gradbenih aktivnosti, identificiranje potencialnih ozkih grl, optimizacijo rabe prostora ter možnost upravljanja z viri z namenom dokončanja del v okviru dogovorjenih rokov. Podroben in dobro dokumentiran BIM modellahko istočasno služi kot dokazno gradivo v primeru pravnih sporov.
Z implementacijo CDE je možen gladek in nadzorovan prehod iz faze načrtovanja v fazo gradnje ob tesnem sodelovanju projektantske ekipe z nadzorniki in izvajalci. Prednastavljen komunikacijski tok zagotavlja hiter pretok informacij ter transparentnost pri dodeljevanju oz. izvajanju nalog, dodatna možnost predčasnega odkritja neskladij pa prihranke stroškov povezanih z nepredvidenimi deli.
Posodobitev BIM-modela s spremembami projektne zasnove in morebitnimi prilagoditvami med gradnjo za potrebe lažje izvedbe ter optimizacije stroškov zagotavlja dokumentiran digitalni posnetek fizične stavbe in po zaključku gradnje služi kot dragocen pripomoček za upravitelje objektov.
- MED OBRATOVANJEM
Najvišja raven integraci je informacijskih sistemov s programsko opremo BIM je rezervirana za t.i. digitalni dvojček stavbe (Digital Twin). BIM-model, povezan z inteligentnimi podatkovnimi sistemi in senzorji stavbe uporabnikom, zagotavlja spremljanje učinkovitosti sistemov in udobja uporabnikov v realnem času ter presojo bolj trajnostnih rešitev skozi celotno življenjsko dobo objekta.
Tesno sodelovanje zunanjih udeležencev projekta z visoko usposobljeno ekipo strokovnjakov s področja naprednih digitalnih tehnologij, ki tekom gradbenega projekta nastopajo v vlogi sistemskih integratorjev, jim dodatno zagotavlja dragocen prenos znanja in priložnost razvoja novih strateških funkcij v lastnih podjetjih.
BIM je ključno orodje za spodbujanje inovacij pri načrtovanju, gradnji in upravljanju grajenega okolja. S svojimi nazornimi prikazi skladnosti projektnih rešitev z zahtevami naročnika, standardi in predpisi omogoča celovito informiranost pri sprejemanju odločitev ter zmanjšuje tveganje prekoračitve stroškov in časa gradnje. Uporaba CDE omogoča gladek prehod med fazami načrtovanja in izvedbe ter hkrati povečuje zaupanje med udeleženci projekta z zagotavljanjem enotnega dostopa do najnovejših informacij, učinkovitega komunikacijskega toka ter vodenjem stalne evidence revizijske sledi. Po zaključku gradnje digitalni dvojček omogoča vizualno spremljanje in optimizacijo delovanja v celotni življenjski dobi grajenega okolja oz. stavbe.
-
G TRAJNOSTNA GRADNJA
Trajnostna gradnja igra ključno vlogo pri boju proti podnebnim spremembam in varovanju naših omejenih virov. Spodbuja bolj zdravo okolje in izboljšano kakovost življenja za vse, obenem pa nam zagotavlja dolgoročni ekonomski razvoj. Takšna gradnja pripomore k zmanjšanju okoljskega odtisa stavbe, njene okolice in infrastrukture preko ekonomsko upravičenih ukrepov in hkrati doprinese k pozitivnemu razvoju družbe in dodani socialni vrednosti za uporabnike.
Certificiranje trajnostne gradnje, ki pozna različne modele in standarde, predstavlja dragoceno orodje za projektante, ki omogoča sprotno ocenjevanje okoljskih, socialnih in ekonomskih učinkov načrtovane gradnje, investitorjem in uporabnikom pa ponuja vpogled v dolgoročne učinke zgrajenega objekta in njegove okolice. V sklopu procesa certificiranja se preveri, kateri vidiki trajnosti so bili upoštevani in kateri ukrepi so bili v ta namen sprejeti, ter tudi koliko je bila s temi ukrepi povečana celovita trajnost projekta. Na podlagi rezultatov se objektu dodeli ustrezen certifikat, ki poleg tega, da služi kot dokaz za uspešno načrtovanje, pripomore tudi k dodani vrednosti nepremičnine. V sklopu izhodišč preverimo različne možnosti certificiranja in primerne certifikacijske sheme, za katere bo v prihodnjih fazah potrebno zagotoviti ustrezne ukrepe in dokazila.
- PRI PROJEKTIRANJU
Manevrski prostor trajnostne gradnje je v začetnih fazah vsakega projekta največji. Zato morajo že v idejni fazi sprejete odločitve izkazovati željeno trajnost. Pri tem ne smemo zanemarjati nobenega izmed treh stebrov trajnosti (ekologija, ekonomija in družba) in vedno vzdrževati ravnovesje med njimi.
Pasivni ukrepi, kot so podnebju primerna oblika in orientacija stavbe, so prvi korak k ustrezni trajnosti objekta. Dopolnjujemo oz. nadgrajujemo jih z aktivnimi ukrepi, kot so npr. učinkoviti sistemi oskrbe z energijo iz obnovljivih virov. Celota vseh sprejetih ukrepov predstavlja takoimenovani trajnostni koncept projekta, ki vključuje tako stavbo, kot tudi zunanjo ureditev in infrastrukturo.
Z napredujočo projektno fazo se dviguje tudi stopnja podrobnosti trajnostnega koncepta, katerega osnova je začrtana v idejni zasnovi. V vseh fazah projekta preverjamo in usklajujemo doseganje trajnostnih ciljev. V najboljšem primeru to poteka v sklopu integralnega načrtovanja, kjer vsi udeleženi strokovnjaki skupaj razvijejo optimalne rešitve za vse zahteve projekta in njegovega naročnika.
- MED GRADNJO
Kvalitetna izvedba je ključnega pomena za doseganje zadanih trajnostnih ciljev, zato je v fazi gradnje potrebno poskrbeti za strog nadzor upoštevanja predvidenih rešitev in kvalitete njihove izvedbe - to velja za vse ukrepe, ki smo jih v fazi projektiranja dodelili posameznim trajnostnim ciljem. Preprečiti je potrebno pomanjkljivosti projektnih rešitev zaradi neprimerne izvedbe, zaradi česar je strokoven in podroben nadzor gradnje nepogrešljiv del vsakega trajnostnega projekta.
- V FAZI OBRATOVANJA
Trajnostni koncept ne vključuje samo fazo izvedbe do njenega zaključka, temveč tudi fazo obratovanja, ki predstavlja bistveni del okoljskega odtisa stavbe. Tudi ta faza se, tako kot tudi izvedbena faza, obravnava že v fazi načrtovanja. Poraba energije med fazo uporabe stavbe predstavlja velik del celotnega okoljskega odtisa objekta, zato je za doseganje energetske učinkovitosti potrebno zagotoviti ustrezne sisteme za nadzor in optimizacijo porabe energije v fazi obratovanja.
- PODPORNE STORITVE
Poleg načrtovanih ukrepov neposredno na objektu, v sklopu zunanje ureditve ter pripadajoče infrastrukture, spadajo v trajnostni koncept tudi različne analize in študije. Le-te se lahko posvečajo tako obratovanju objekta in vplivom okolja nanj, kot tudi stroškovnim vidikom, ki so povezani s projektom. V sklopu teh analiz in študij je potrebno tudi preveriti smiselnost obnove obstoječih objektov namesto novogradnje, saj v smislu zagotavljanja trajnosti grajenega okolja moramo upoštevati, da so obnove bistveno bolj okolju prijazna rešitev, ki pa zahteva podrobno finančno preveritev. Med celotnim potekom projekta spremljamo in podpiramo tudi proces izbranega certificiranja, ter preverjamo skladnost z veljavno zakonodajo, ki določa zahteve glede trajnosti.
S trajnostno gradnjo vsi udeleženci projekta prevzamejo odgovornost do narave, gospodarstva in družbe ter tako poskrbijo za projekt, ki ima najboljši možni vpliv na vse tri dejavnike. To zahteva natančno obravnavo vseh vidikov trajnosti in povečano sposobnost odločanja v zgodnjih fazah projekta. Vključevanje vseh udeležencev projekta v sklopu integralnega načrtovanja je torej nepogrešljivo. Uspešno izvedeno trajnostno gradnjo izkazujejo zmanjšan okoljski odtis, izboljšano počutje uporabnikov in dodana vrednost nepremičnine, kot dokaz uspešnosti pa služi certificiranje objekta.
-
H SVETOVALNE STORITVE
Skrbni tehnični pregledi (TDD), geodetsko svetovanje, gradbeno-tehnične študije, revizije in recenzije projektne dokumentacije, zagotavljanje pravice graditi in druge podporno-svetovalne storitve se raztezajo skozi vse faze investicijskega procesa, vse z namenom, da ima naročnik celovit in transparenten pregled nad investicijo in tveganji.
-
H.1 EKONOMIKA GRADNJE
Ekonomika gradnje je samostojno neodvisno področje storitev, ki v vseh fazah projektiranja zagotavlja realen pogled na predvidene stroške gradnje, tekom vodenja razpisov pa investitorju zagotavlja ustrezno strokovno tehnično podporo do sklenitve izvajalskih pogodb.
- H.1.1 DOLOČITEV STROŠKOV V POSAMEZNIH FAZAH PROJEKTA
Obsega pripravo ocen predvidenih stroškov v posameznih fazah projekta in sicer:
- H.1.1.1 Stroškovni okvir v fazi projektnih izhodišč je določitev stroškov povezanih z zemljiščem, projektiranjem, upravnimi postopki ter stroški gradnje (GOI del za stavbo, zunanjo ureditev in pripadajočo infrastrukturo).
- H.1.1.2 Ocena stroškov v fazi IDZ je določitev stroškov, ki upošteva izvedbo GOI del za stavbo, zunanjo ureditev in pripadajočo infrastrukturo. Ocena vrednosti gradnje (v €/m2) se pripravi na podlagi izkušenj že izvedenih primerljivih projektov, z upoštevanjem gibanja cen gradbenih storitev na tržišču.
- H.1.1.3 Proračun stroškov v fazi IDP je določitev stroškov, ki upošteva strukturo stroškov in stroškovne skupine za GOI dela za stavbo, zunanjo ureditev in pripadajočo infrastrukturo, ločeno po fazah in vrstah del. Ta ocena se izdela na podlagi okvirnih izračunov potrebnih količin po posameznih sklopih del in ključnih elementih. Cene na enoto bazirajo na povprečjih cen na enoto mere novejših izvedbenih razpisov.
- H.1.1.4 Popis del in predračun stroškov v fazi PZI obsega podrobni opis vseh potrebnih GOI del za izgradnjo stavbe, zunanje ureditve in pripadajoče infrastrukture. Predračun stroškov je določitev stroškov na podlagi dokumentacije za izvedbo gradnje GOI del za stavbo, zunanjo ureditev in pripadajočo infrastrukturo.
- H.1.2 RAZPISI - SVETOVAJE O RAZPISNEM POSTOPKU IN VODENJE RAZPISOV
Storitev obsega vodenje celotnega postopka izvedbe razpisov in sicer:
- H.1.2.1 Informativni razpisi v fazi IDP se izvajajo z namenom pridobitve tehnično in finančno ugodnejših rešitev
- H.1.2.2 Razpisi za izvedbo v fazi PZI oz. priprave na gradnjo se izvajajo z namenom pridobitve izvajalcev za izvedbo GOI del za stavbo, zunanjo ureditev in pripadajočo infrastrukturo. Storitev obsega pripravo razpisne dokumentacije, identifikacijo potencialnih izvajalcev, operativno izvedbo razpisa z zbiranjem ponudb, pregledom in primerjavo ter vodenjem pogajanj za izbiro izvajalcev v sodelovanju z investitorjem vse do oddaje del.
- H.1.3 ANALIZE - FINANČNE PRIMERJAVE V POSAMEZNIH FAZAH PROJEKTA IN DRUGE ANALIZE
Obsegajo predvsem podrobne primerjave in finančne analize v fazi informativnih razpisov, kot izhodišče za lažje odločanje o izbranih tehničnih rešitvah, v fazi razpisov za izbiro izvajalcev pa kot izhodiščni podatek in usmeritev za pogajanja z izvajalci. V fazi projektiranja se pripravi primerjava in analiza finančnih odstopanj med posameznimi fazami projektiranja in razlogov zanje, po zaključku gradnje pa končna primerjava in analiza stroškov.
- H.1.4 POROČILA - STROŠKI IN VPLIVI NANJE
Obsegajo povzetek finančnih analiz v posameznih fazah projekta z obrazložitvijo za potrebe naročnika.
- H.1.6 TERMINSKI PLANI IN DENARNI TOK
Obsegajo izdelavo grobega terminskega plana za izvedbo GOI del za stavbo, zunanjo ureditev in pripadajočo infrastrukturo v fazi razpisa s pripadajočim planom denarnega toka ob upoštevanju ocenjene investicijske vrednosti.
- H.1.7 4D IN BIM 5D – NADGRAJEVANJE 3D MODELA Z DODATNIMI DIMENZIJAMI: ČAS IN STROŠEK
BIM 4D predstavlja četrto dimenzijo modeliranja, kjer 3D modelu objekta dodamo še časovno konstanto gradnje posameznih gradnikov. Model se uporablja za planiranje gradnje in vizualizacijo terminskega plan. S pomočjo modela se določi kritična pot gradnje s katero se zmanjšuje tveganje za podaljševanje roka izvedbe.
BIM 5D predstavlja peto dimenzijo modeliranja, ker 4D modelu objekta dodamo še vrednost posameznih gradnikov. Model se uporablja za prikaz denarnega toka skozi čas gradnje. V BIM 5D modelu je narejena povezava med posameznimi gradniki in opisno postavko v popisu del in je lahko tudi neodvisen od BIM 4D.
Ekonomika gradnje je ključna podporna storitev, ki na podlagi transparentnih postopkov zagotavlja naročniku varnost pri finančnem planiranju in vzporedno z razvojem projekta omogoča stalen nadzor stroškov. Ekonomika gradnje kondicionira projektanta, projektni management in naročnika, da sprejema pravočasno ekonomsko preverjene odločitve.
-
H.2 GEODETSKE STORITVE
Med ključne podporne storitve, ki spremljajo investicijo od začetka investicijske namere in vse do zaključka izgradnje objekta, spadajo tudi geodetske storitve. V začetnih fazah zagotavljajo kvalitetne prostorske podatke obstoječega stanja, ki so s strokovno razlago osnova za nadaljnje odločitve o investiciji in izhodišče za pričetek načrtovanja. Geodetske storitve delimo na katastrski del, ki se ukvarja s parcelnim stanjem, s stanjem stavb in gospodarsko javno infrastrukturo ter ureja lastništvo posameznih nepremičnin, in inženirski del, ki se ukvarja s topografskimi izmerami, zakoličbami in monitoringom. Oba dela sta v fazah projektiranja in izgradnje objektov nepogrešljiva in naročnika seznanjata z dejanskim stanjem. Postopki se običajno pričnejo z ureditvijo katastra in lastništva, sledi izdelava geodetskih načrtov in drugih kakovostnih podlog za projektiranje. Po pridobitvi gradbenega dovoljenja se izvedejo zakoličbe, ob gradnji kontrolne meritve, na koncu pa je treba zgrajene objekte evidentirati v ustrezno katastrsko bazo.
Brez geodetskih storitev se gradnja ne more niti pričeti niti zaključiti, v vmesnih fazah pa skrbi za skladnost izvedbe z načrti.
-
H.3 PRAVNO SVETOVANJE V ZVEZI Z RAZVOJEM PROJEKTA
Pravno svetovanje pri razvoju nepremičninskih projektov obsega skrbni pregled, predlog ukrepanj in strokovno podporo naročniku v vseh stvarnopravnih in obligacijskih relacijah. Najpogostejši ukrepi so povezani s pravnimi pregledi stanja nepremičnin pred končno odločitvijo naročnika o investicijski nameri (zemljiškoknjižno stanje, obremenitve, pravice tretjih na nepremičnini) in sklepanje kupoprodajnih pogodb. V fazi projektiranja je največji poudarek pravne podpore zagotavljanje ustrezne pravice graditi, v kolikor naročnik ni lastnik gradbene parcele. V ta obseg sodijo predvsem instrumenti stavbne pravice, služnostih pravic in komasacij stavbnih zemljišč (pogodbenih in upravnih). Primeroma naročnik hkrati z objektom investira tudi v izgradnjo komunalne opreme, pri čemer je osnova za gradnjo pogodba o opremljanju stavbnih zemljišč, ki jo naročnik sklene s pristojno občino. Pred prehodom v fazo gradnje je poudarek pravne podpore zagotavljanje ustreznih gradbenih in izvedbenih pogodb, ki naročniku omogočajo varnost in transparentnost v relaciji do izvajalcev. Pravno svetovanje v fazi po zaključku gradnje večinoma obsega pripravo podlag za vzpostavitev etažne lastnine in oddajo/prodajo nepremičnine, v kolikor ta ni namenjena naročnikovi lastni uporabi.
Pravno svetovanje v vseh fazah razvoja nepremičninskega projekta omogoča naročniku dodatno varnost in transparentnost.
-
G.4 PODPORNE STORITVE
Podporne svetovalne storitve obsegajo podporo naročniku v fazi odločanja o izvedbi oziroma nadaljevanju investicijske namere, še posebej v primerih, ko naročnik ne pozna lokalnih predpisov in postopkov oziroma potrebuje strokovno podporo pri pripravi in izvedbi investicijske namere. Podporne svetovalne storitve omogočajo naročniku, da se lahko celostno posveča svoji osnovni dejavnosti.
Podporne svetovalne storitve omogočajo naročniku strokovno podporo pri obvladovanju tveganj, kot tudi pomoč pri ključnih odločitvah glede izvedljivosti, ustreznosti, uporabnosti in ekonomičnosti načrtovane investicije.
-
-

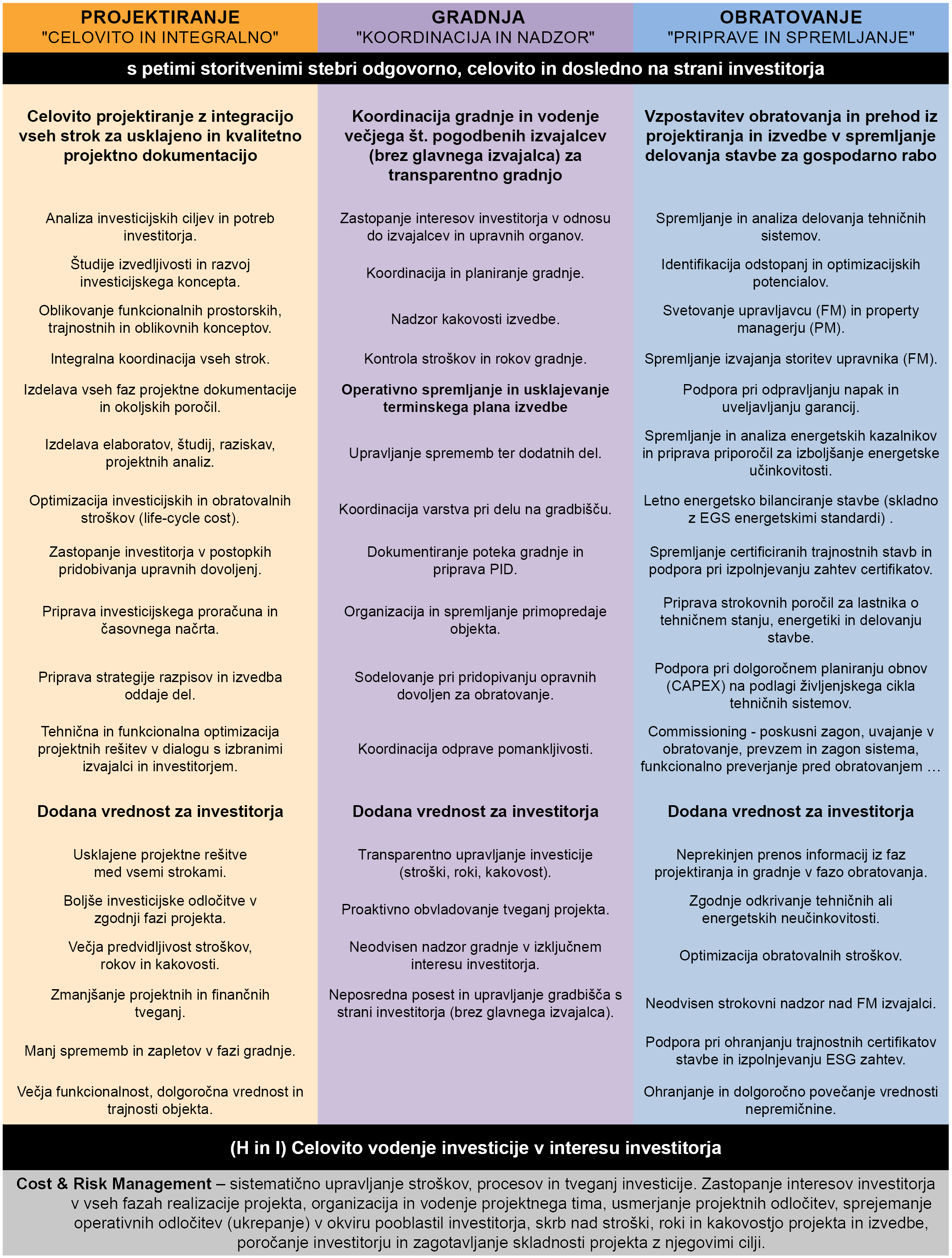

I PROJEKTNI MENEDŽMENT
Projektni menedžment je samostojna svetovalna storitev pri kompleksnih projektih z zahtevnimi strokovno-tehničnimi in organizacijskimi nalogami, pri katerih običajno sodeluje širok spekter udeležencev. Vodja projekta celovito obvladuje investicijski proces, koordinira in usmerja interdisciplinarno delo, zagotavlja konstanten pretok relevantnih informacij, jasno definira odgovornosti in nadzira delovni proces kot rezultat projektnega dela. Ob tem vodja projekta skrbi za kakovost dela, optimizacijo stroškov projektne skupine in dogovorjene roke.
Projektni menedžment sodi med najbolj zahtevne svetovalne storitve v investicijskem procesu, ki ga izvajajo izkušeni vodje projektov z ustreznimi kompetencami in osebnostnimi lastnostmi. Vodja projekta naročniku poroča in tolmači projektne rešitve ter zagotavlja relevantne informacije za ključne investicijske odločitve.

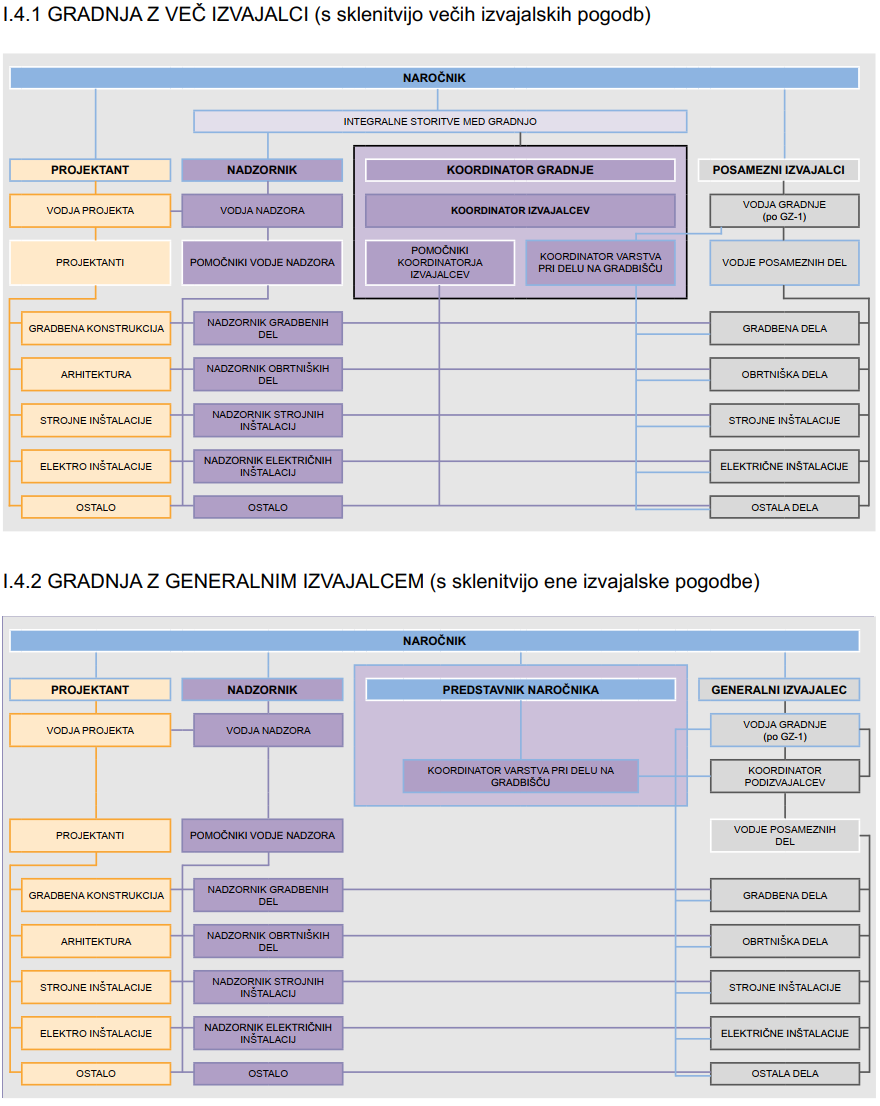

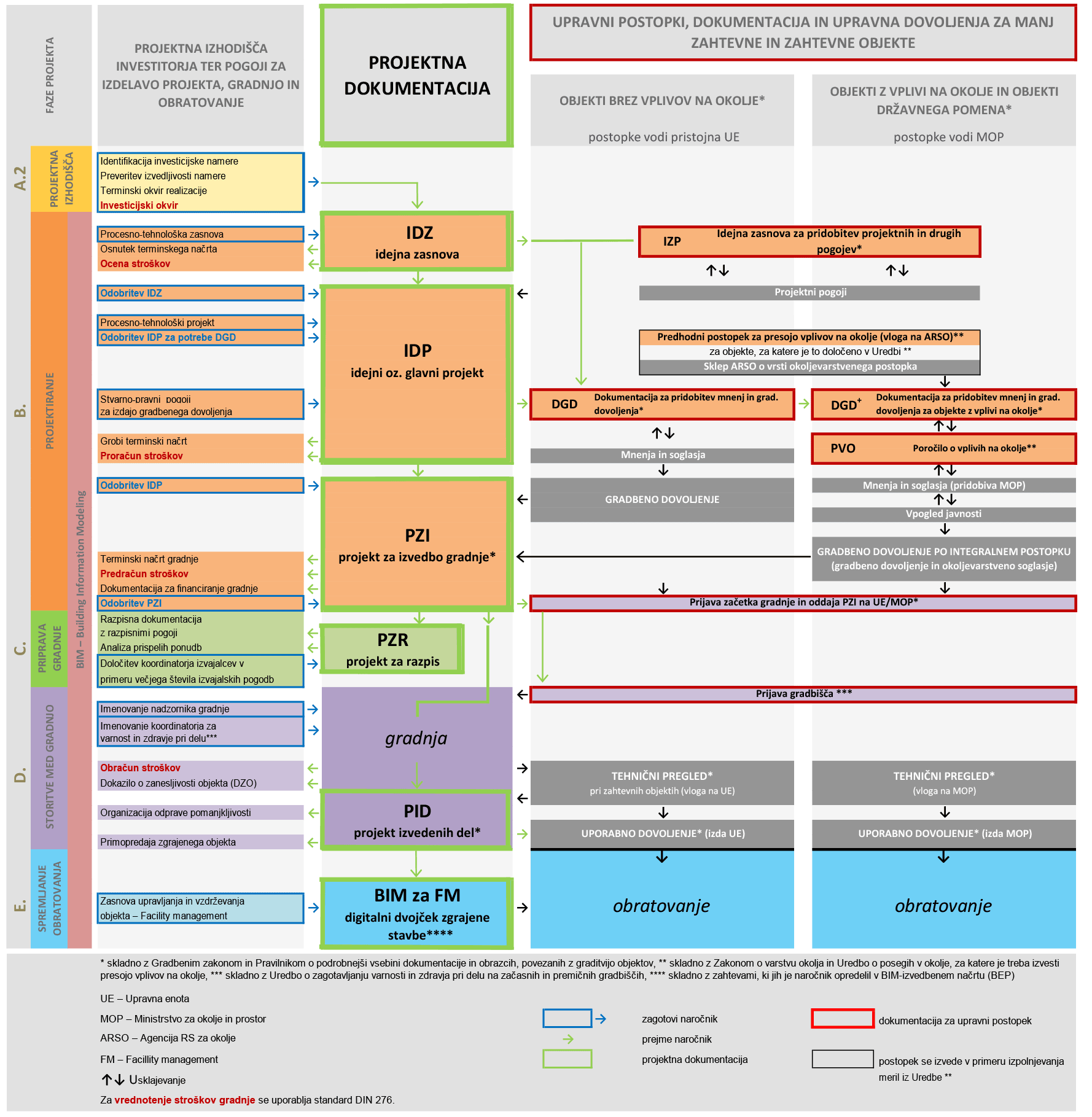

I.3 Postopek izdelave projektne dokumentacije in storitve med gradnjo

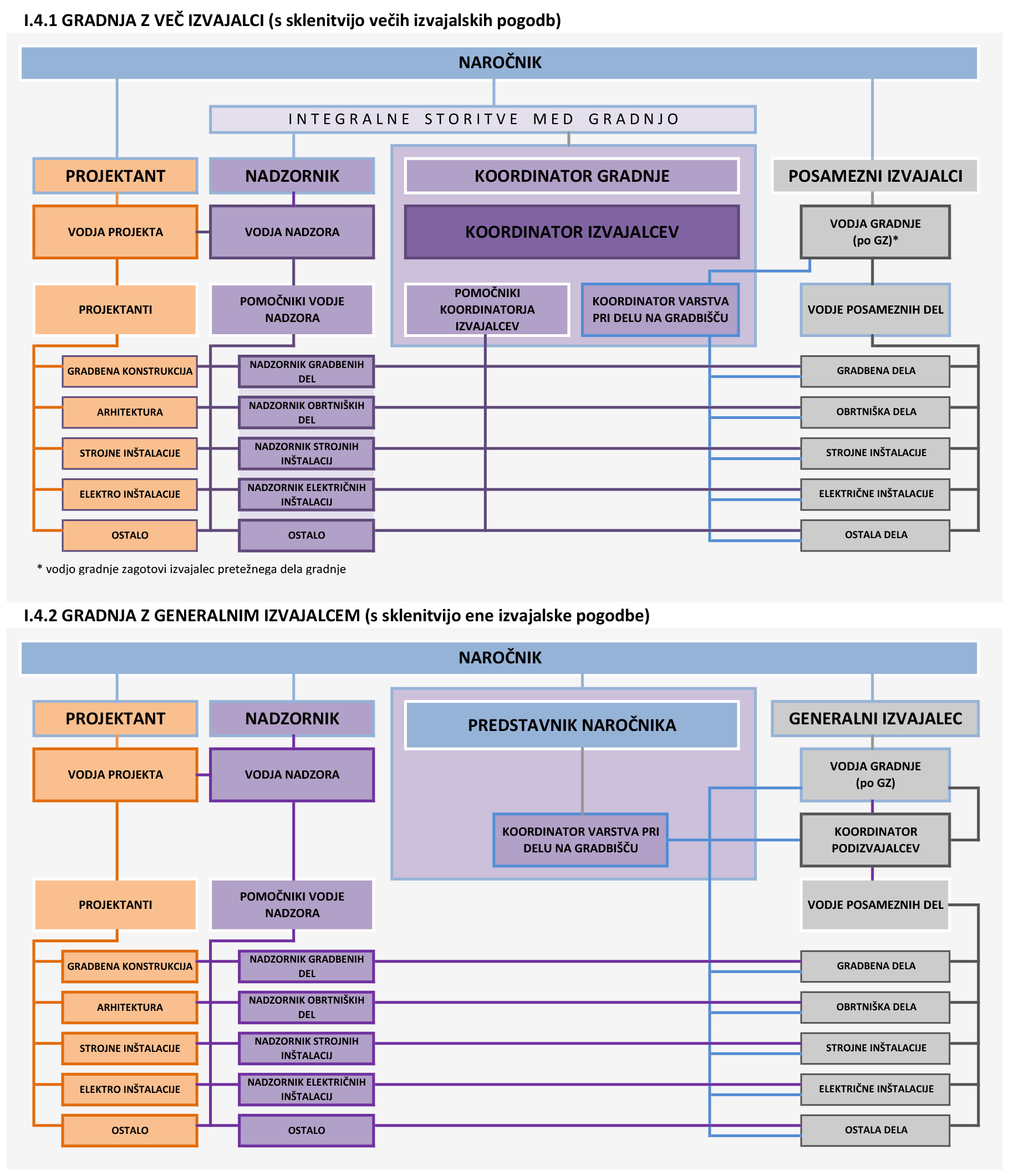

I.4 Organizacijska struktura udeležencev pri gradnji
II. Vrednotenje integralnih storitev

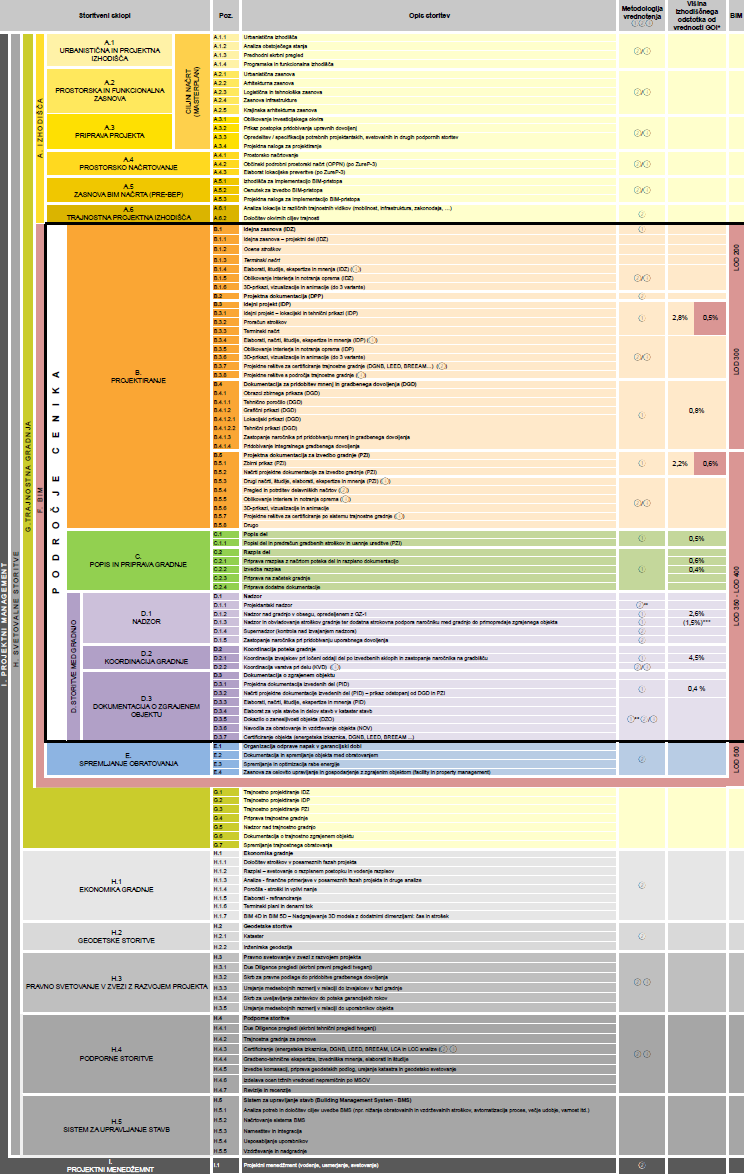

SPLOŠNO O CENIKU
Cenik temelji na sistematično urejeni specifikaciji celovitih svetovalnih in projektantskih storitev arhitektov in inženirjev. Specifikacija se naslanja na metodologijo primerljivih cenikov v Nemčiji (www.hoai.de), Avstriji (www.arching.at) in Veliki Britaniji (www.architecture.com). Cenik je prilagojen slovenski gradbeni zakonodaji in povzema aktualno slovensko ter mednarodno prakso.
Cenik je namenjen določitvi vrednosti storitev arhitektov in inženirjev za manj zahtevne, zahtevne in kompleksne projekte, ki presegajo 500.000 € vrednosti stroška gradnje – GOI dela (definicija: vrednost gradbenih, obrtniških in inštalacijskih del na gradbeni parceli).
Ob ceniku veljajo Splošni pogoji poslovanja podjetja Protim Ržišnik Perc arhitekti in inženirji d. o. o., pravila stroke, predpisi in zakonodaja ter običaji dobre prakse.
Cenik se redno posodablja. Zadnja različica je dostopna na spletnem naslovu: www.protim.si/metodologija-vrednotenje

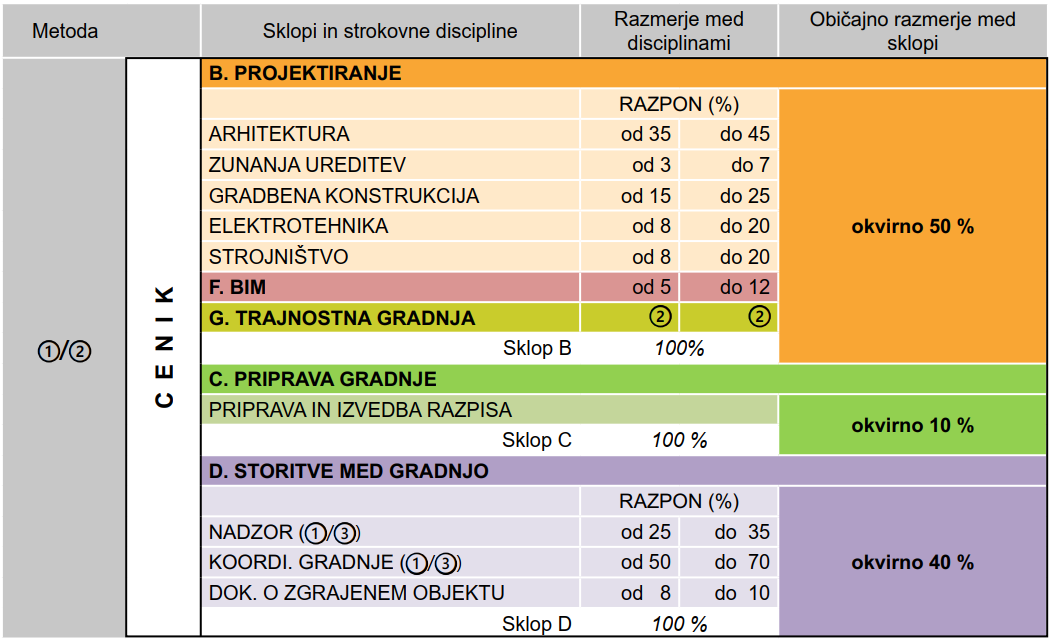

II.1 METODE DOLOČITVE VREDNOSTI STORITEV

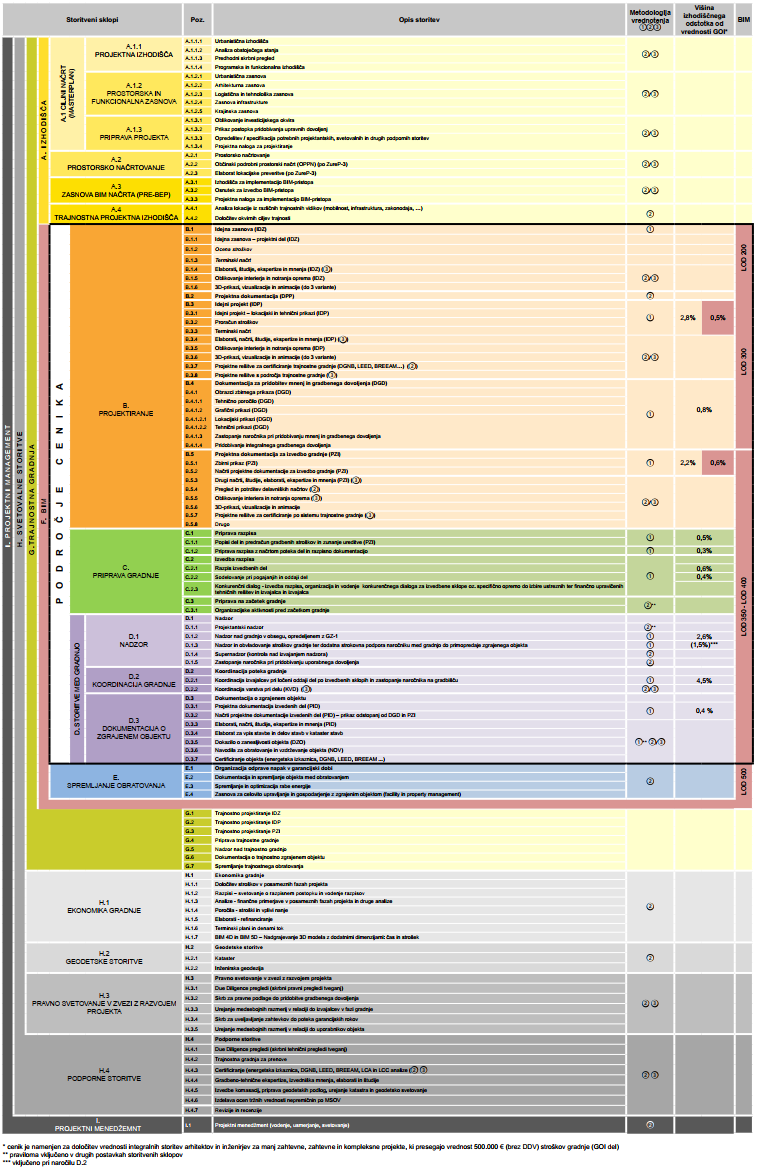

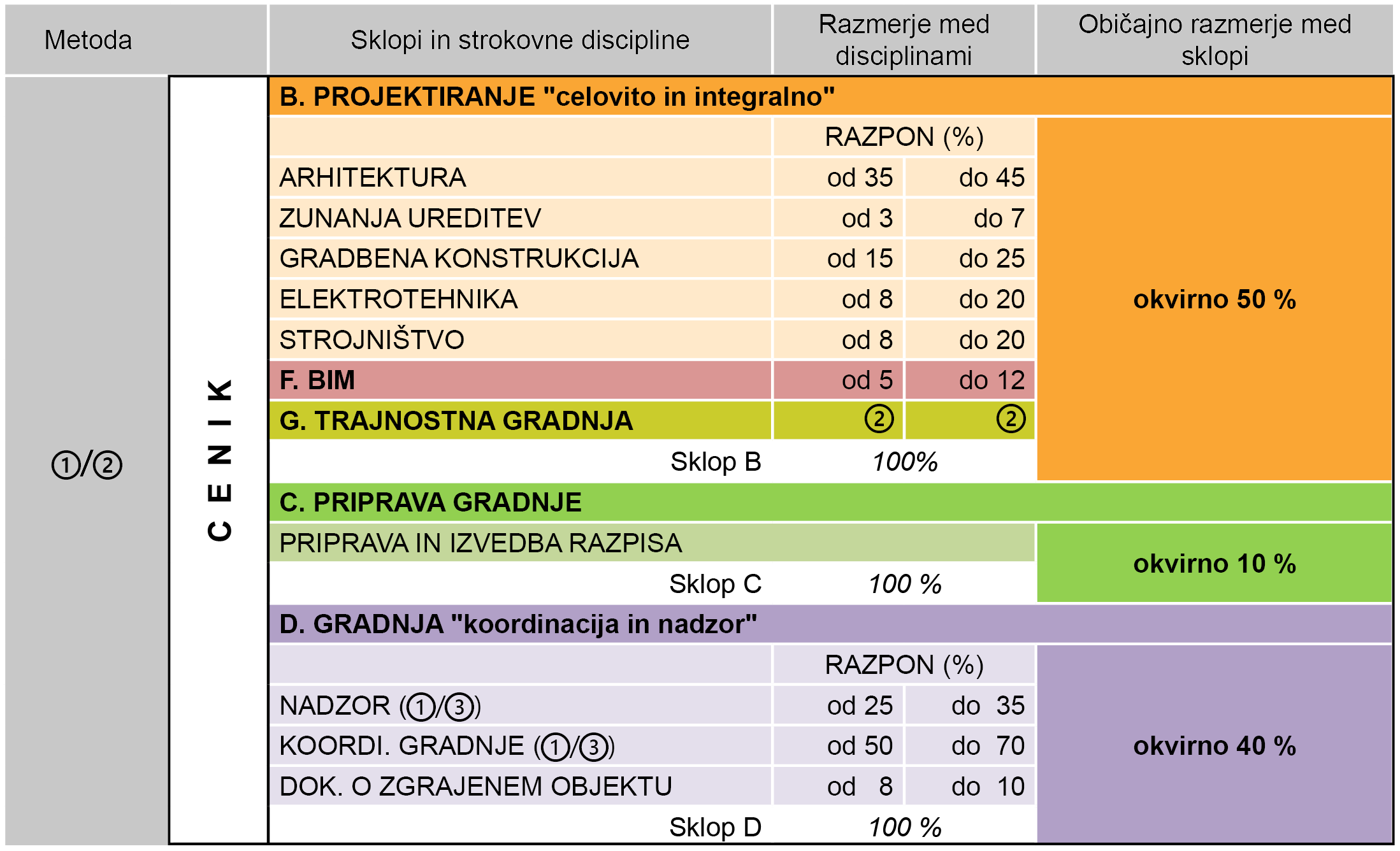

Cenik uporablja tri metode določitve vrednosti storitve:

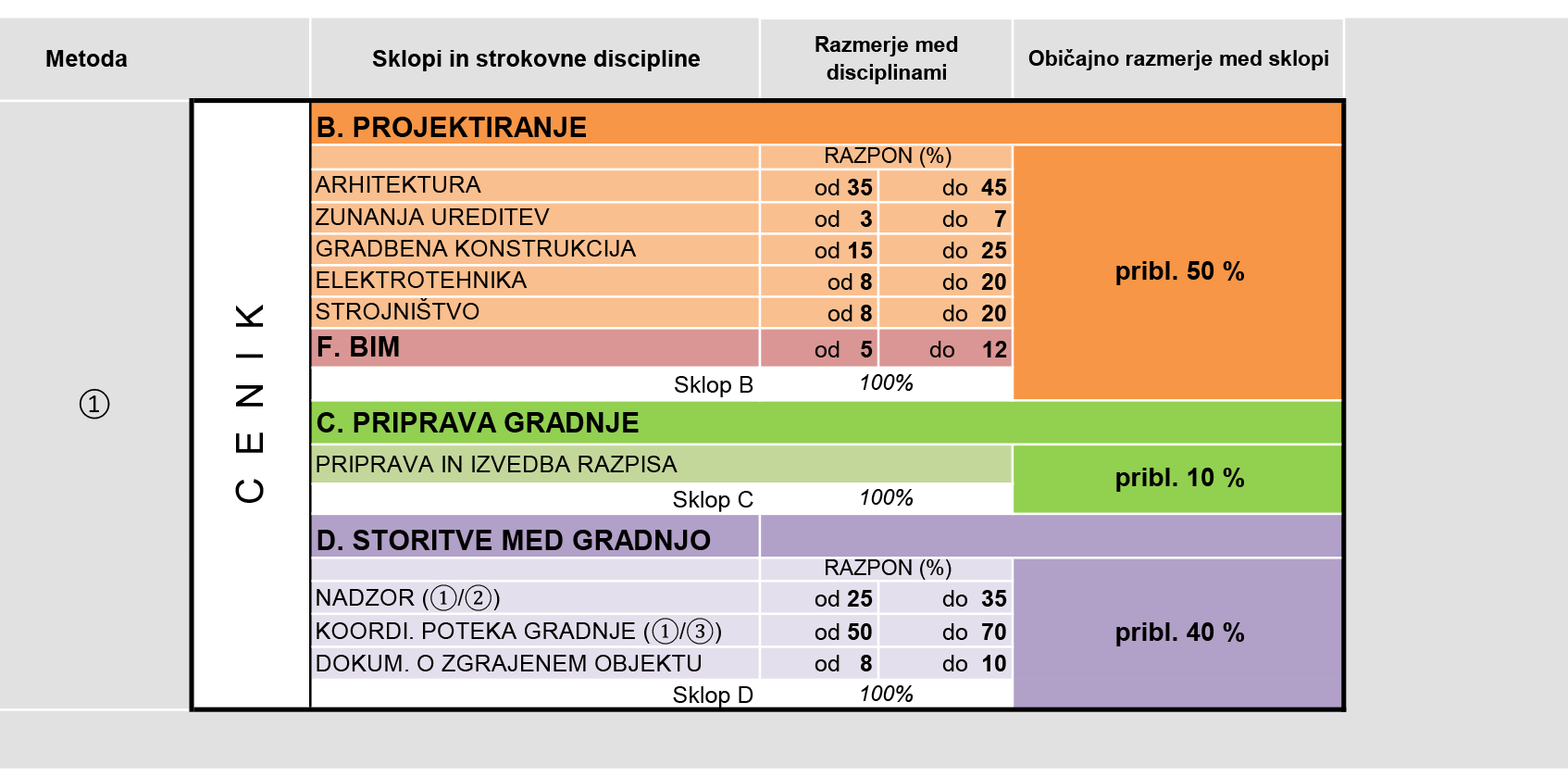

① = % od GOI del
Vrednost storitev za projektantske in svetovalno-nadzorne storitve, ki izhaja iz ocene gradbenih stroškov za GOI dela in zunanjo ureditev. Ocene so izračunane po standardu za izračun stroškovnih ocen DIN 276 (skupine stroškov od 200 do vključno 400, glej: Razčlenitev investicijskih stroškov stavb po DIN 276-1/2008-12 (izs.si)
② = delo po urah
Vrednost storitev za projektantske in svetovalno-nadzorne storitve, ki izhaja iz obsega storitve (urne postavke – predvidene ali obračunane projektantske in svetovalne ure) in so projektno specifične glede obsega in globine storitev. Ta metoda se lahko uporablja tudi za dodatne storitve, ki se pojavijo med potekom projekta.
③ = zunanji strokovni sodelavci
Vrednost storitev zunanjih strokovnih sodelavcev (npr. za elaborate, ekspertize, študije), za katere se praviloma pridobijo ponudbe. Zunanji izvajalec za svojo storitev odgovarja neposredno naročniku, projektant/nadzornik vodi in koordinira projektno delo zunanjih strokovnih sodelavcev.
V vrednosti ocen in storitev niso vključeni DDV ter potni, manipulativni, materialni in drugi stroški.

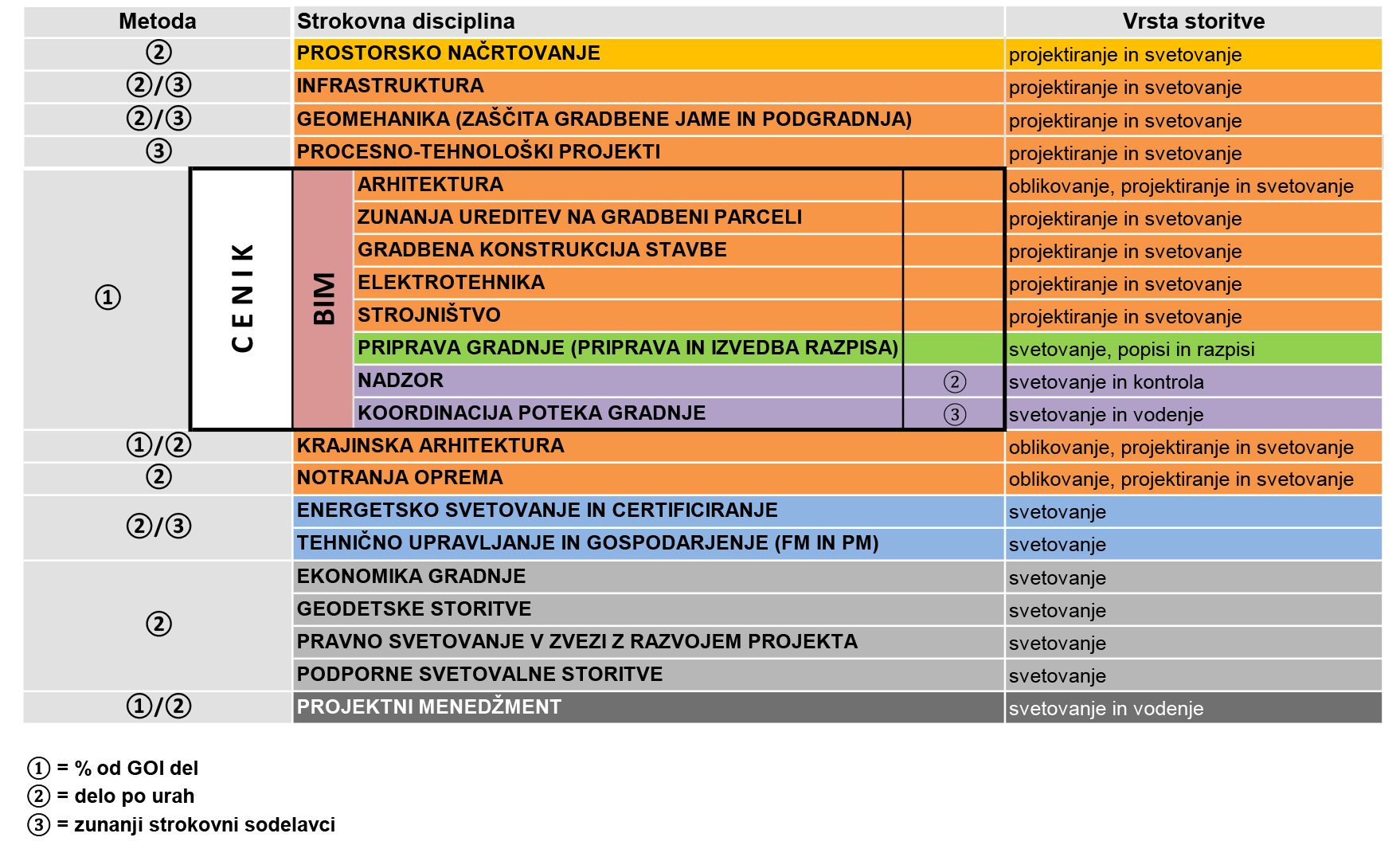

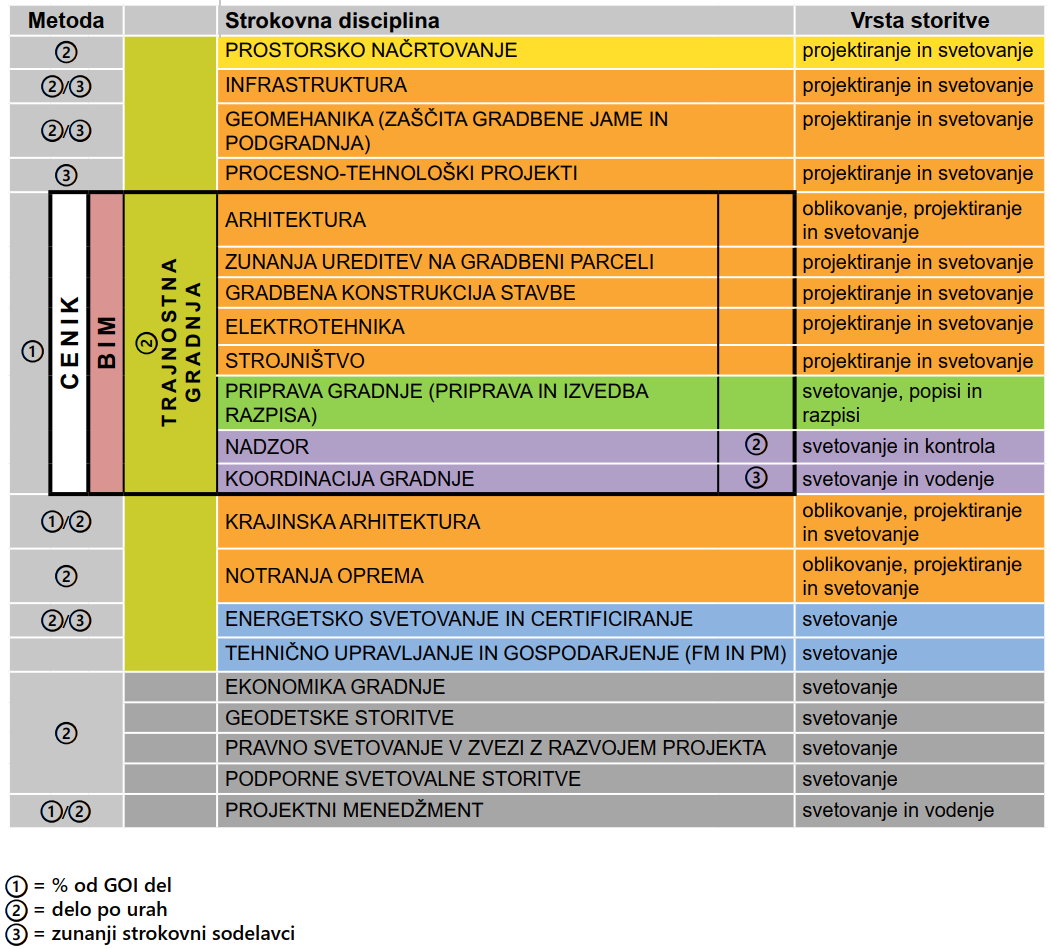

II.1 Strokovne discipline in področje cenika
METODE DOLOČITEV VREDNOSTI STORITEV (①, ② in ③) IN VREDNOTENJA STORITEV PO CENIKU
II.2 Razmerje vrednosti storitev po strokovnih sklopih in disciplinah
Pri manj zahtevnih in zahtevnih projektih (brez zahtevnih tehnoloških naprav)
Na razmerje vrednosti storitev med strokovnimi sklopi in disciplinami vplivajo specifike posameznega projekta.
Kalkulativno izhodišče za določitev vrednosti posameznih storitev znotraj področja cenika izhaja iz vrednosti stroška GOI del (po metodi ①). Vrednosti posamezne discipline (prikazane v razponu) se dodatno utežijo glede na tehnične specifike oz. zahtevnost projekta.
Vrednost izhodiščnega stroška za GOI dela se praviloma opredeli v projektni fazi IDZ. Cenik se uporablja za projekte nad vrednostjo 500.000 € (brez DDV) za GOI dela.
II.3 Specifikacija storitev
Prenesite in preberite celotno metodologijo in vrednotenje integralnih storitev arhitektov in inženirjev, ki dodatno vključuje:
- II.5 Vrednotenje stroškov gradnje po projektnih fazah in določitev investicijskega razreda
- II.6 Določitev korekcijskih faktorjev
- II.7 Urne postavke
- II.8 Druge storitve in dodatni stroški, ki niso zajeti v specifikaciji storitvenih sklopov
- II.9 Podrobna specifikacija storitvenih sklopov arhitektov in inženirjev
- II.10 Splošni pogoji poslovanja
